09 апреля 2025
Сити-квартал «Октябрьский»: ход работ в марте 2025 г.
Дом 1
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.

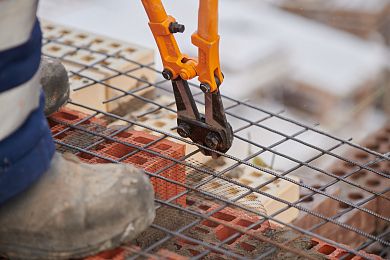

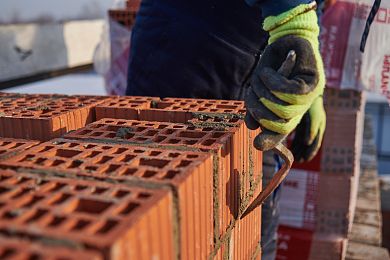

Кирпичная кладка
100%

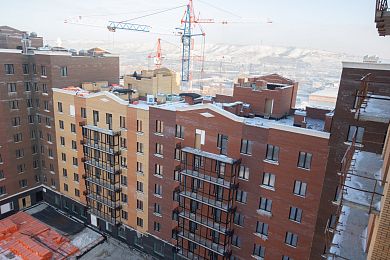

Гидроизоляционный ковер кровли
80%
Установка окон
100%
Ограждение балконов
65%
Остекление балконов
55%
Разводка канализации
70%
Разводка водоснабжения
90%
Монтаж системы отопления
80%
Монтаж электросетей
50%
Монтаж слаботочных сетей
55%
Монтаж вентиляционных коробов
90%
Оштукатуривание стен
80%
Стяжка пола
50%
Шпатлевка стен
20%
Укладка керамической плитки
15%
Монтаж канта натяжного потолка
10%
Дом 2
Плановый срок сдачи дома в эксплуатацию: IV квартал 2026 г.
Устройство свайного фундамента
100%
Устройство монолитного фундамента
100%
Монолит подвального этажа
90%
Монолит первого этажа
100%
Кладка 1-й блок-секции
50%
Кладка 2-й блок-секции
70%
Кладка 3-й блок-секции
80%
Кладка 4-й блок-секции
40%
Кладка 5-й блок-секции
50%
Кладка 6-й блок-секции
45%
Кладка 7-й блок-секции
30%
Кладка 8-й блок-секции
35%
