Строительный отчет за май 2019 г.
По состоянию на 1 июня 2019 г. на наших строительных площадках производятся следующие работы.

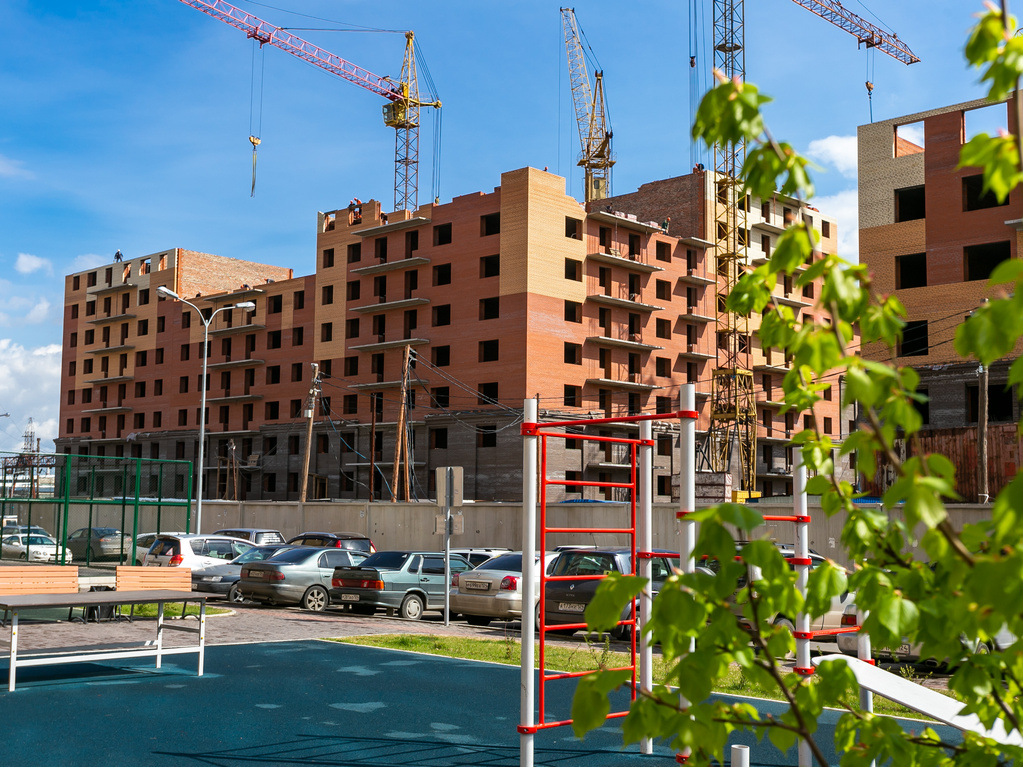

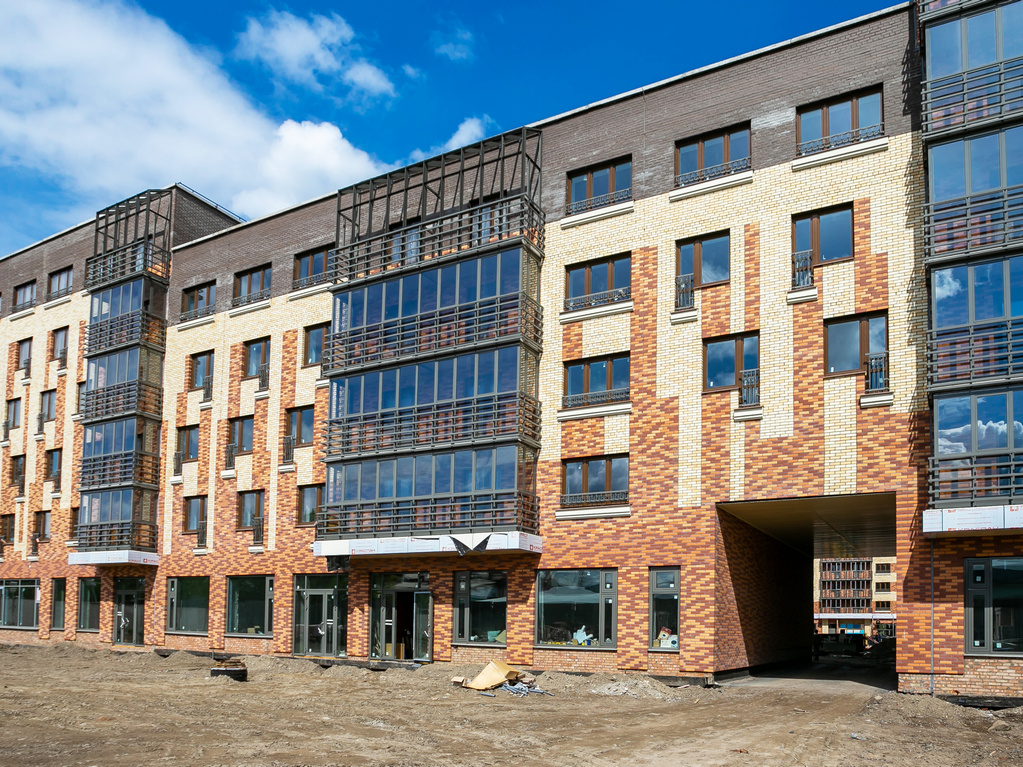

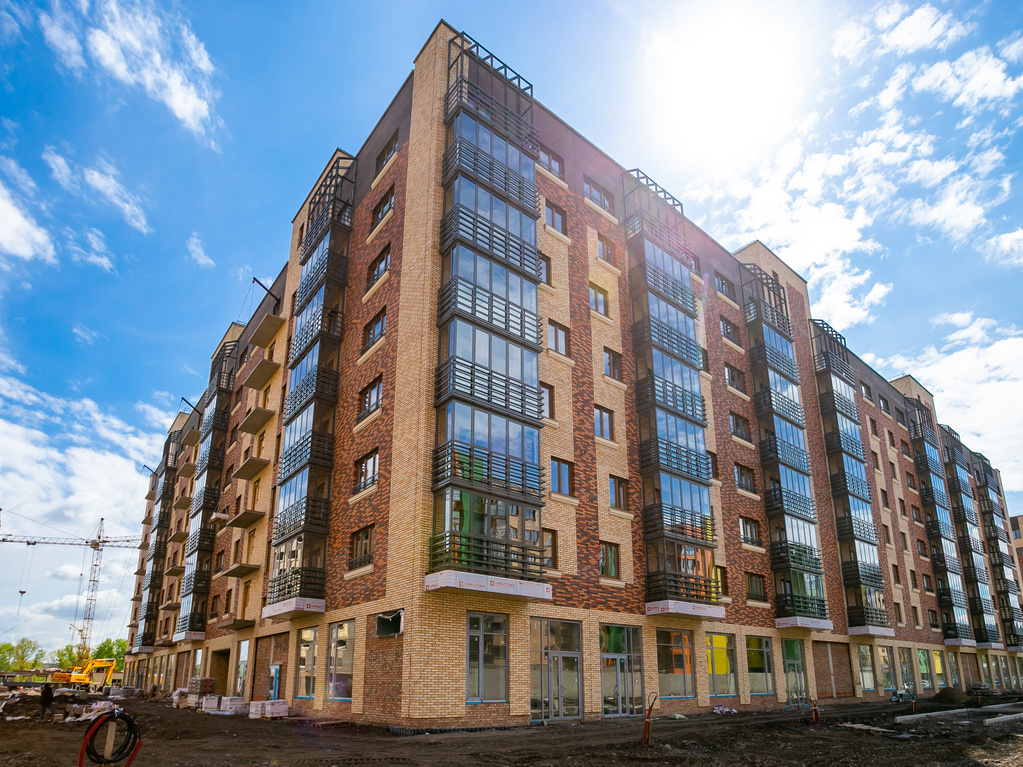

Южный берег
Дом №15
Шпатлевание стен выполнено на 90%, уложено 80% керамической плитки.
Прокладка водопроводных труб выполнена на 90%, монтаж электрических сетей — на 95%.
Ограждение балконов выполнено на 90%, остекление балконов — на 80%; завершена установка входных дверей; установлено 70% межкомнатных дверей.
Смонтировано 705 канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16
Установлено 76% перегородок ГКЛ, завершено устройство стяжки полов; уложено 45% керамической плитки в жилой части и местах общего пользования.
Прокладка электрических сетей выполнена на 95%, завершена прокладка слаботочных сетей.
Прокладка водопроводных труб выполнена на 70%.
Ограждение балконов выполнено на 72%, остекление балконов — на 54%; установлено 32% входных дверей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

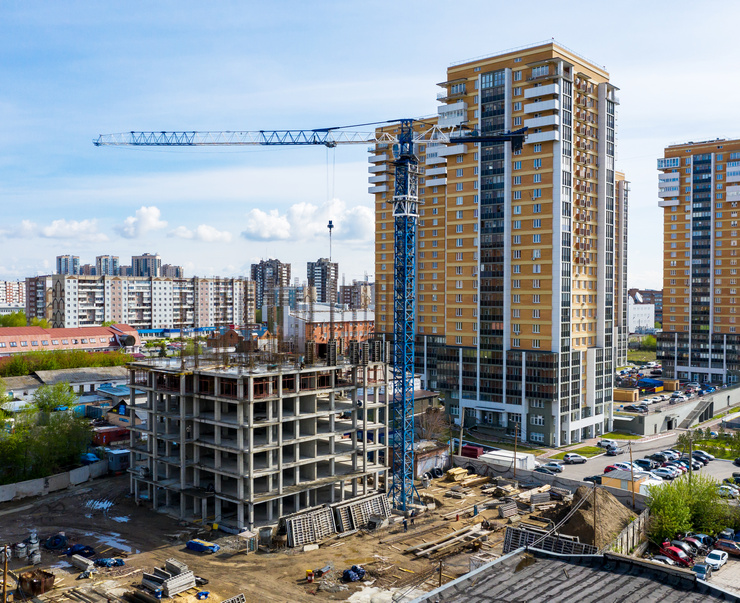

Дом №17
Во 2-й блок-секции залито 100% монолита стен и колонн 22-го этажа,
в 1-й блок-секции начат монтаж плит перекрытия 9 этажа,
во 2-й блок-секции завершается кладка 11-го этажа, на 80% готова кладка 12-го этажа, на 95% — кладка 13, 14, 15 и 16-го этажа; на 75% — кладка 17-го этажа;
в 4-й блок-секции завершена кладка парапета;
в 5-й блок-секции выполнено 90% кладки парапета;
в 6-й блок-секции выполнено 90% кладки парапета.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом № 20
В 1-й блок-секции выполнено 40% монолита подвала;
во 2-й блок-секции завершен монолитный ростверк, начат монолит стен и колонн подвала;
в 3-й блок-секции завершен монолитный ростверк, залито 85% монолита стен и колонн подвала;
в 4-й блок-секции выполнено 90% монолитного ростверка, начат монолит стен и колонн подвала;
в 5-й блок-секции завершен монолит стен и колонн подвала, выполнено 60% перекрытия подвала;
в 6-й блок-секции завершен монолит стен и колонн подвала, выполнено 90% перекрытия подвала, начат монолит стен и колонн 1-ого этажа;
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

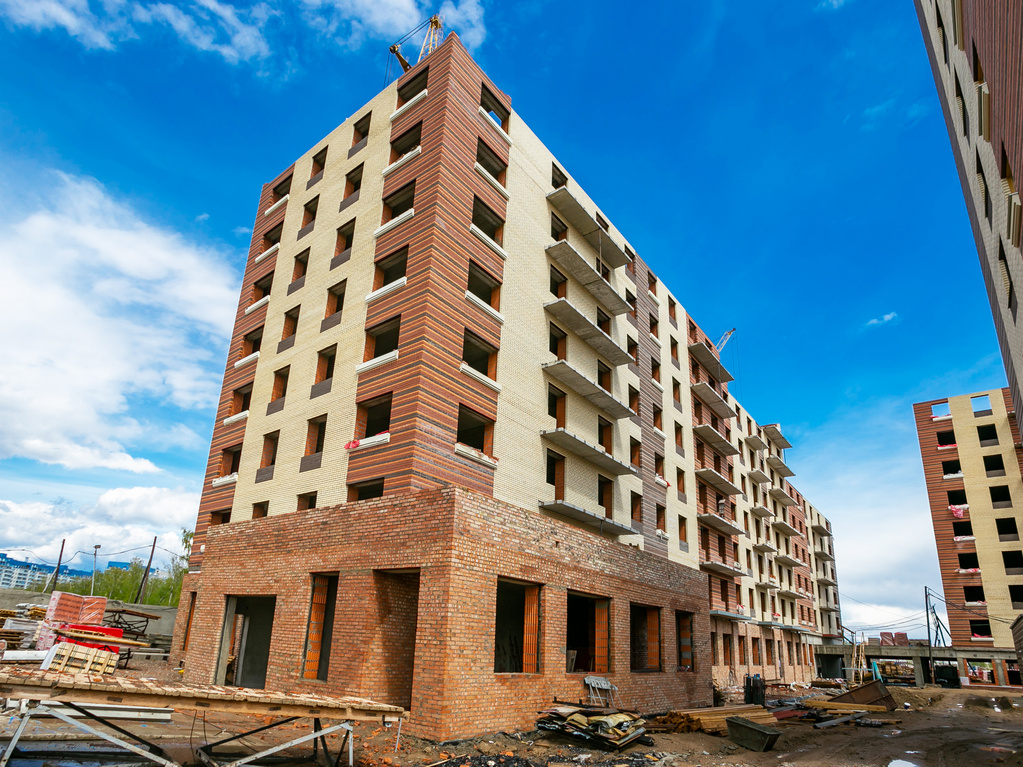

Дом № 26
В 1-й блок-секции выполнено 50% кирпичной кладки 1-го этажа;
во 2-й блок-секции выполнено 40% кирпичной кладки 1-го этажа;
в 3-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, 25% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

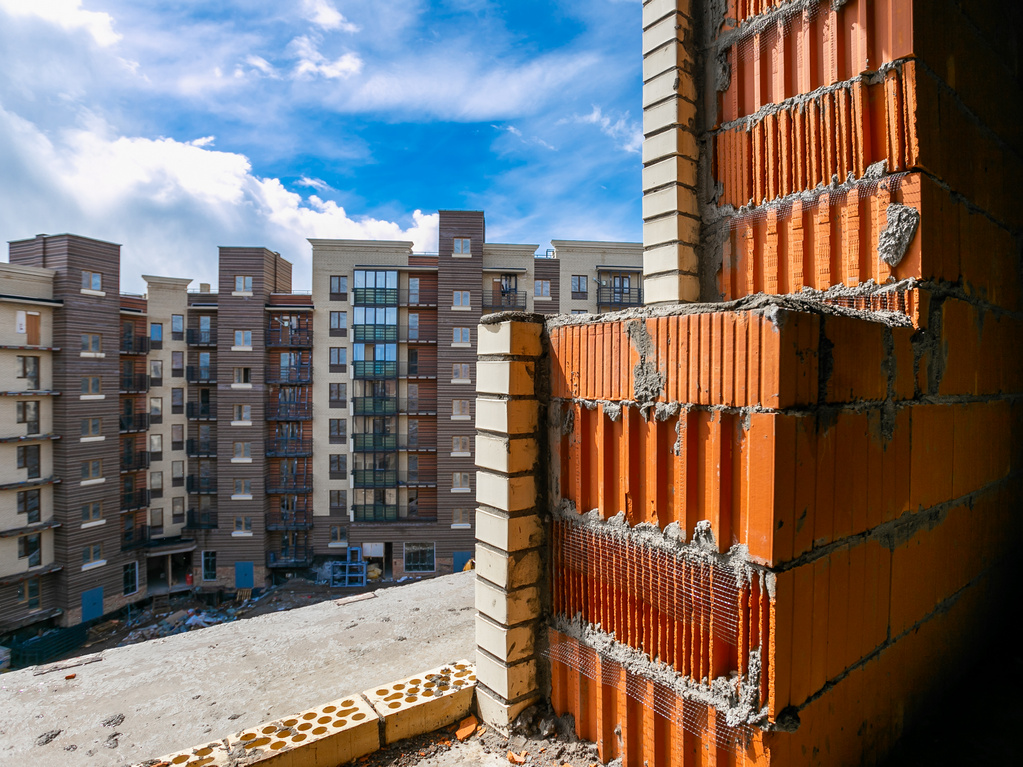

Образцово
Дом 3
В 1-й блок-секции выполнено 85% кладки техэтажа;
во 2-й блок-секции выполнено 55% кладки техэтажа;
в 3-й блок-секции выполнено 95% кладки 11 этажа;
в 4-й блок-секции завершена кладка 6 этажа;
в 5-й блок-секции выполнено 40% кладки 9 этажа;
в 6-й блок-секции выполнено 25% кладки техэтажа;
в 7-й блок-секции выполнено 20% кладки 7 этажа;
в 8-й блок-секции выполнено 45% кладки 6 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
В 1-й блок-секции выполнено 70% кладки 8 этажа;
во 2-й блок-секции начата кладка техэтажа;
в 3-й блок-секции выполнено 45% кладки 8 этажа;
в 4 блок-секции выполнено 45% кладки 7 этажа;
и 5 блок-секции выполнено 20% кладки 9 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

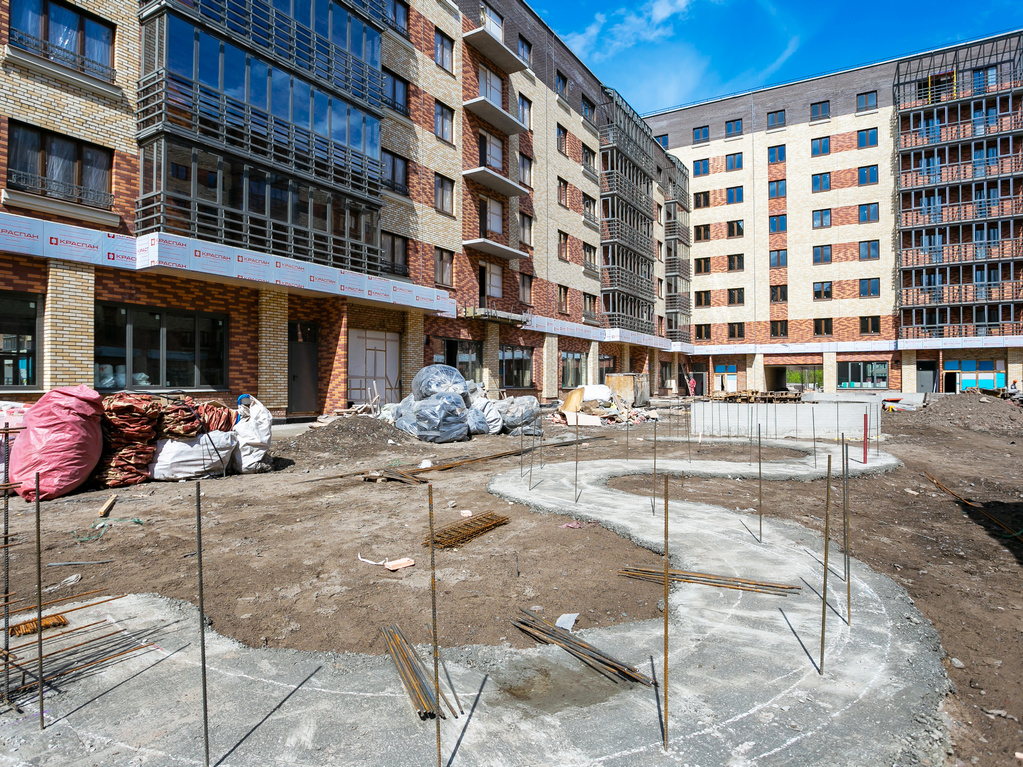

Академгородок
Жилой дом №1, первый этап строительства
На 50% выполнено шпатлевание стен, завершено устройство стяжки полов, установлено 90% перегородок ГКЛ, завершена укладка плитки в жилой части, начались работы по укладке плитки в местах общего пользования, установлено 60% входных дверей.
Завершается прокладка электросетей, смонтировано 80% водопроводных труб, 70% трубопроводов канализации.
Завершено ограждение балконов, остекление балконов выполнено на 75%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Жилой дом №1, второй этап строительства
В 1-й блок-секции выполнено 80% кладки 9-го этажа;
во 2 и 3 блок-секциях завершена кладка 7 этажа;
в 4-й блок-секции завершена кладка 6 этажа;
в 5-й блок-секции начата кладка 7 этажа;
в 6-й блок-секции выполнено 85% кладки 6 этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Жилой дом №1, третий этап строительства
В 1-й блок-секции начата кладка 9 этажа;
во 2-й блок-секции выполнено 70% кладки 8 этажа;
в 3-й блок-секции завершена кладка 6 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Жилой дом №2
Завершено погружение свай.
В 1-й блок-секции выполнено 90% монолитного ростверка, 65% монолита стен и
колонн подвала;
во 2-й блок-секции выполнено 90% монолитного ростверка, 55% монолита стен и колонн подвала;
в 3-й блок-секции выполнено 85% монолитного ростверка, 55% монолита стен и
колонн подвала;
в 4-й и 5-й блок-секциях завершен монолитный ростверк, выполнено 35% монолита
стен и колонн подвала;
в 6-й блок-секции завершен монолитный ростверк, выполнено 40% монолита стен и колонн подвала.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Взлетная, 7
В 1-ой блок-секции завершено перекрытие 8 этажа; выполнено 30% монолита стен и колонн 9 этажа;
во 2-й блок-секции завершено перекрытие 6 этажа; выполнено 15% монолита стен и колонн 7 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

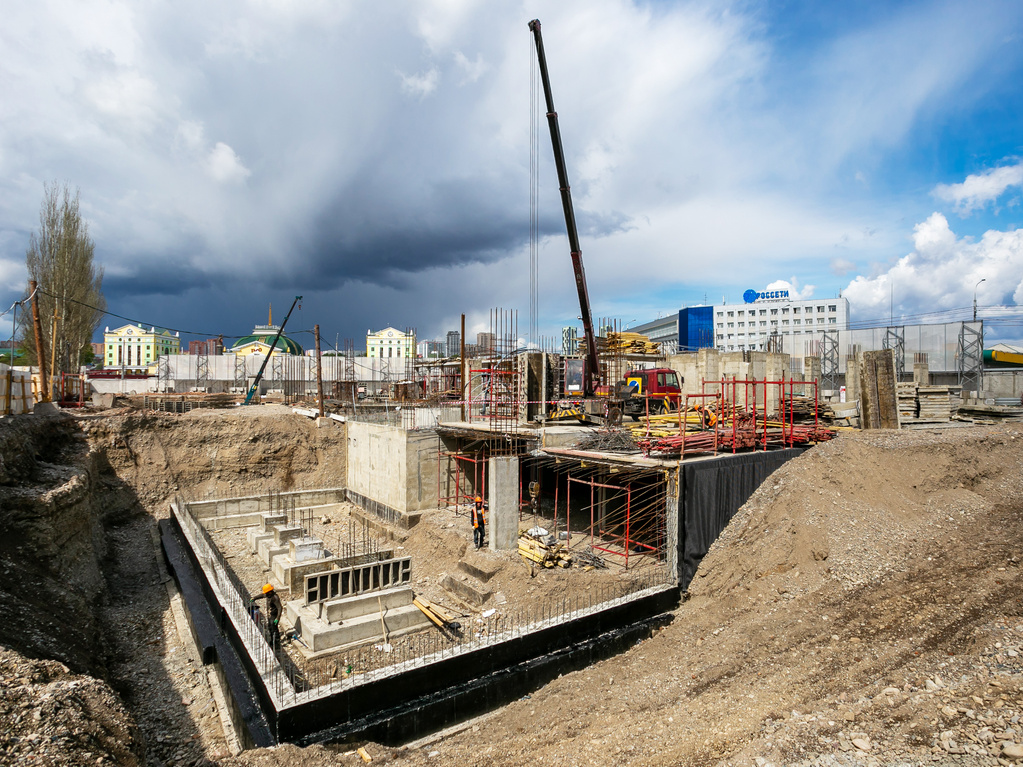

Бограда, 1
Завершена заливка фундамента, залито 90% монолитных стен и колонн подвала, 35% монолитных стен и колонн 1 этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
По состоянию на 1 июня 2019 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №15
Шпатлевание стен выполнено на 90%, уложено 80% керамической плитки.
Прокладка водопроводных труб выполнена на 90%, монтаж электрических сетей — на 95%.
Ограждение балконов выполнено на 90%, остекление балконов — на 80%; завершена установка входных дверей; установлено 70% межкомнатных дверей.
Смонтировано 705 канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16
Установлено 76% перегородок ГКЛ, завершено устройство стяжки полов; уложено 45% керамической плитки в жилой части и местах общего пользования.
Прокладка электрических сетей выполнена на 95%, завершена прокладка слаботочных сетей.
Прокладка водопроводных труб выполнена на 70%.
Ограждение балконов выполнено на 72%, остекление балконов — на 54%; установлено 32% входных дверей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17
Во 2-й блок-секции залито 100% монолита стен и колонн 22-го этажа,
в 1-й блок-секции начат монтаж плит перекрытия 9 этажа,
во 2-й блок-секции завершается кладка 11-го этажа, на 80% готова кладка 12-го этажа, на 95% — кладка 13, 14, 15 и 16-го этажа; на 75% — кладка 17-го этажа;
в 4-й блок-секции завершена кладка парапета;
в 5-й блок-секции выполнено 90% кладки парапета;
в 6-й блок-секции выполнено 90% кладки парапета.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом № 20
В 1-й блок-секции выполнено 40% монолита подвала;
во 2-й блок-секции завершен монолитный ростверк, начат монолит стен и колонн подвала;
в 3-й блок-секции завершен монолитный ростверк, залито 85% монолита стен и колонн подвала;
в 4-й блок-секции выполнено 90% монолитного ростверка, начат монолит стен и колонн подвала;
в 5-й блок-секции завершен монолит стен и колонн подвала, выполнено 60% перекрытия подвала;
в 6-й блок-секции завершен монолит стен и колонн подвала, выполнено 90% перекрытия подвала, начат монолит стен и колонн 1-ого этажа;
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом № 26
В 1-й блок-секции выполнено 50% кирпичной кладки 1-го этажа;
во 2-й блок-секции выполнено 40% кирпичной кладки 1-го этажа;
в 3-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, 25% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
В 1-й блок-секции выполнено 85% кладки техэтажа;
во 2-й блок-секции выполнено 55% кладки техэтажа;
в 3-й блок-секции выполнено 95% кладки 11 этажа;
в 4-й блок-секции завершена кладка 6 этажа;
в 5-й блок-секции выполнено 40% кладки 9 этажа;
в 6-й блок-секции выполнено 25% кладки техэтажа;
в 7-й блок-секции выполнено 20% кладки 7 этажа;
в 8-й блок-секции выполнено 45% кладки 6 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
В 1-й блок-секции выполнено 70% кладки 8 этажа;
во 2-й блок-секции начата кладка техэтажа;
в 3-й блок-секции выполнено 45% кладки 8 этажа;
в 4 блок-секции выполнено 45% кладки 7 этажа;
и 5 блок-секции выполнено 20% кладки 9 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Жилой дом №1, первый этап строительства
На 50% выполнено шпатлевание стен, завершено устройство стяжки полов, установлено 90% перегородок ГКЛ, завершена укладка плитки в жилой части, начались работы по укладке плитки в местах общего пользования, установлено 60% входных дверей.
Завершается прокладка электросетей, смонтировано 80% водопроводных труб, 70% трубопроводов канализации.
Завершено ограждение балконов, остекление балконов выполнено на 75%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Жилой дом №1, второй этап строительства
В 1-й блок-секции выполнено 80% кладки 9-го этажа;
во 2 и 3 блок-секциях завершена кладка 7 этажа;
в 4-й блок-секции завершена кладка 6 этажа;
в 5-й блок-секции начата кладка 7 этажа;
в 6-й блок-секции выполнено 85% кладки 6 этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Жилой дом №1, третий этап строительства
В 1-й блок-секции начата кладка 9 этажа;
во 2-й блок-секции выполнено 70% кладки 8 этажа;
в 3-й блок-секции завершена кладка 6 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Жилой дом №2
Завершено погружение свай.
В 1-й блок-секции выполнено 90% монолитного ростверка, 65% монолита стен и
колонн подвала;
во 2-й блок-секции выполнено 90% монолитного ростверка, 55% монолита стен и колонн подвала;
в 3-й блок-секции выполнено 85% монолитного ростверка, 55% монолита стен и
колонн подвала;
в 4-й и 5-й блок-секциях завершен монолитный ростверк, выполнено 35% монолита
стен и колонн подвала;
в 6-й блок-секции завершен монолитный ростверк, выполнено 40% монолита стен и колонн подвала.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Взлетная, 7
В 1-ой блок-секции завершено перекрытие 8 этажа; выполнено 30% монолита стен и колонн 9 этажа;
во 2-й блок-секции завершено перекрытие 6 этажа; выполнено 15% монолита стен и колонн 7 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 1
Завершена заливка фундамента, залито 90% монолитных стен и колонн подвала, 35% монолитных стен и колонн 1 этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
