Строительный отчет за июль 2021 г.
По состоянию на 1 августа 2021 г. на наших строительных площадках производятся следующие работы.

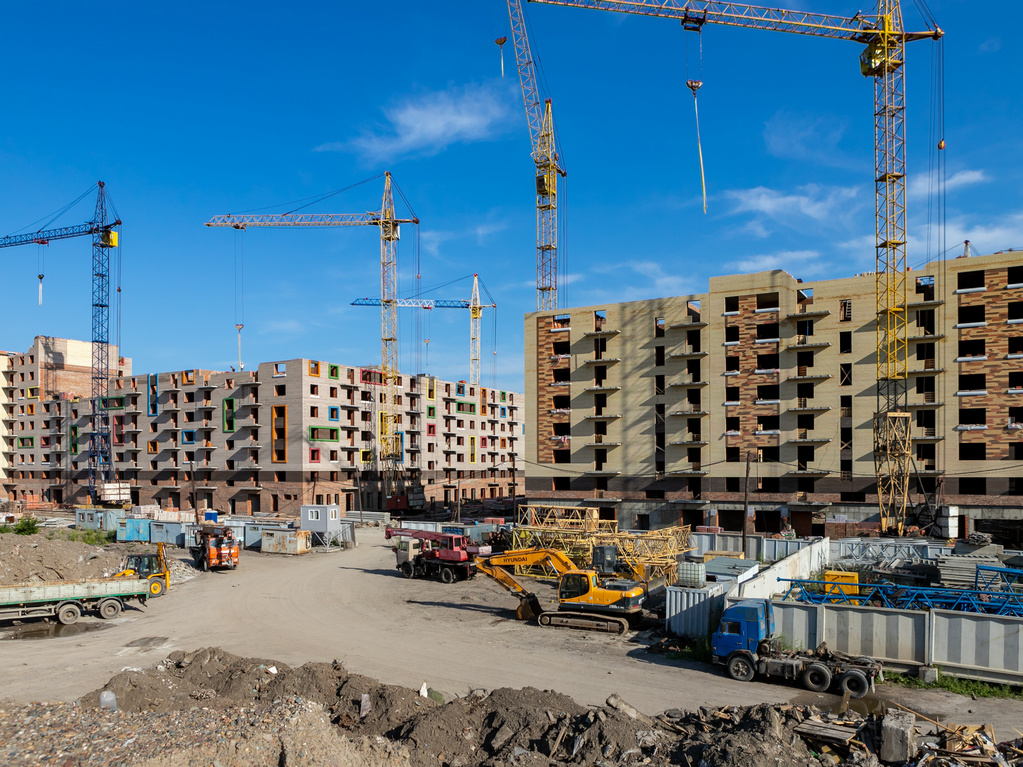

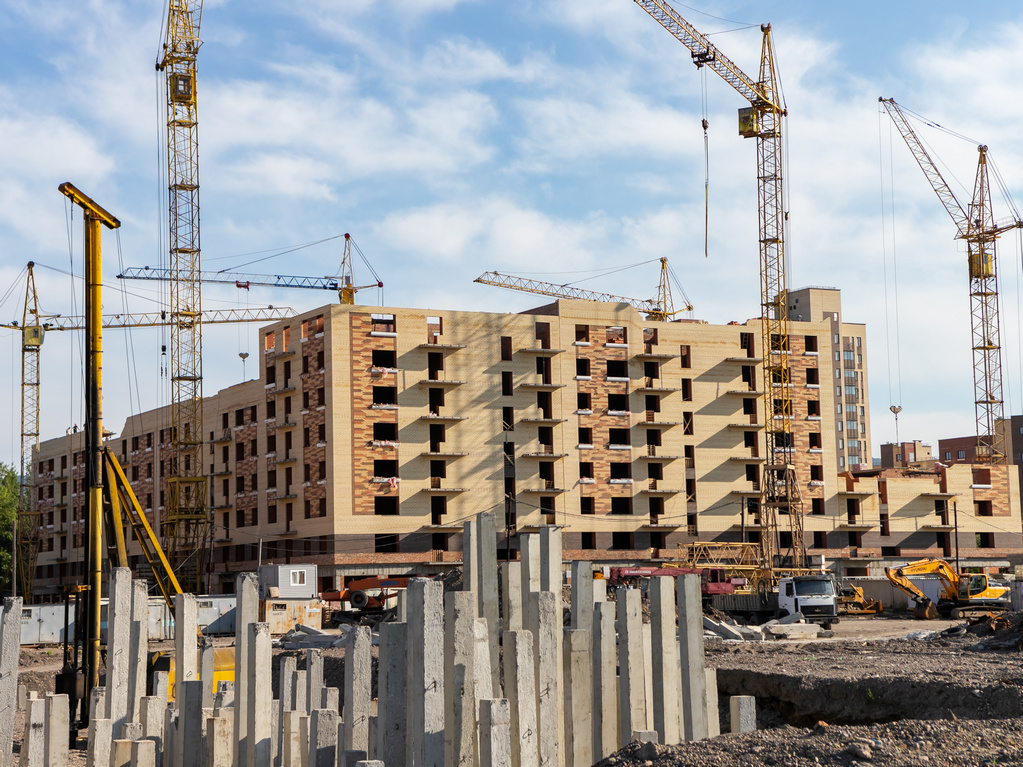

Южный берег

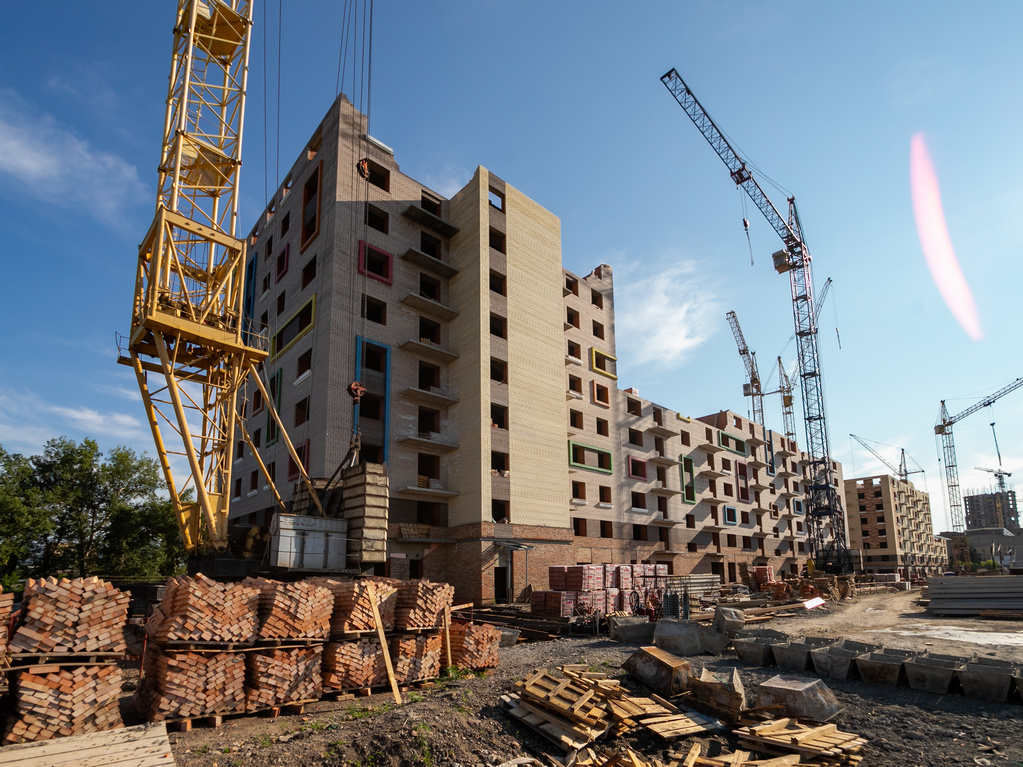

Дом №18
В 1-й блок-секции выполнено 50% кладки 1-го этажа;
во 2-й блок-секции завершена кладка парапетов кровли;
в 3-й блок-секции выполнено 85% кладки парапетов кровли;
в 4-й блок- секции выполнено 80% кладки 1-го этажа;
в 5-й блок-секции завершен монолит стен и колонн 19-го этажа, выполнено 15% кладки 15-го этажа.
На 25% выполнено устройство кровли, смонтировано 23% трубопроводов отопления, оштукатурено 5% стен.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №19
В 1-й блок-секции выполнено 35% кирпичной кладки 7-го этажа;
во 2-й блок-секции выполнено 30% кирпичной кладки 8-го этажа;
в 3-й блок-секции выполнено 95% кладки 7-го этажа;
в 4-й блок-секции завершена кладка 7-го этажа;
в 5-й блок-секции выполнено 60% кладки 7-го этажа;
в 6-й блок-секции выполнено 70% кладки 10-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №20
Завершена штукатурка, ошпатлевано 60% стен, завершается устройство стяжки пола. Установлено 70% перегородок ГКЛ. Уложено 20% керамической плитки в местах общего пользования. Смонтировано 55% входных дверей, 30% канта натяжного потолка
Завершается монтаж электросетей.
Установлено 90% ограждения и остекления балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №22
В 1-й блок секции выполнено 90% кладки 6-го этажа;
во 2-й блок-секции выполнено 45% кладки 5-го этажа;
в 3-й блок-секции выполнено 45% кладки парапетов кровли;
в 4-й блок-секции выполнено 55% кладки парапетов кровли;
в 5-й блок-секции выполнено 20% кладки парапетов кровли;
в 6-й блок-секции выполнено 90% кладки 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №26
Завершена укладка линолеума и монтаж натяжного потолка.
На 40% выполнена окраска стен.
Установлено 95% сантехприборов.
Завершен монтаж электрических и слаботочных сетей, установлено 90% электроприборов.
Завершен монтаж балконного остекления.
Завершен монтаж вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

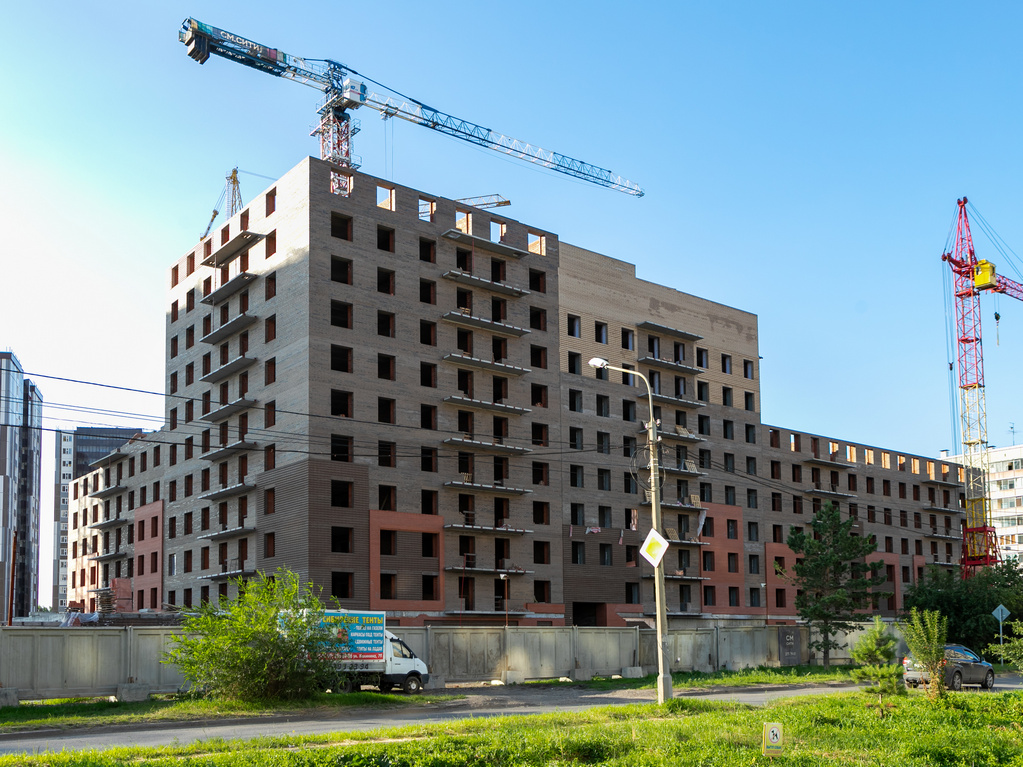

Академгородок
Дом №2
Установлено 90% перегородок ГКЛ.
Установлено 95% входных дверей, 50% межкомнатных дверей.
Ошпатлевано 85% стен в квартирах, 40% в местах общего пользования, уложено 95% керамической плитки в квартирах, 55% в МОП, наклеено 60% обоев.
Смонтировано 90% канта и 60% полотна натяжного потолка.
Завершается монтаж электросетей.
Завершатся монтаж балконных ограждений, установлено 90% остекления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №4
Завершена разуклонка кровли, выполнено 90% гидроизоляционного ковра кровли.
Завершено остекление балконов.
Ошпатлевано 70% стен в жилых помещениях, 65% в местах общего пользования, уложено 55% керамической плитки, установлено 90% перегородок ГКЛ.
Смонтировано 65% канта натяжного потолка, 50% полотна.
Установлено 50% сантехприборов.
Уложено 90% электросетей, смонтировано 30% электроприборов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

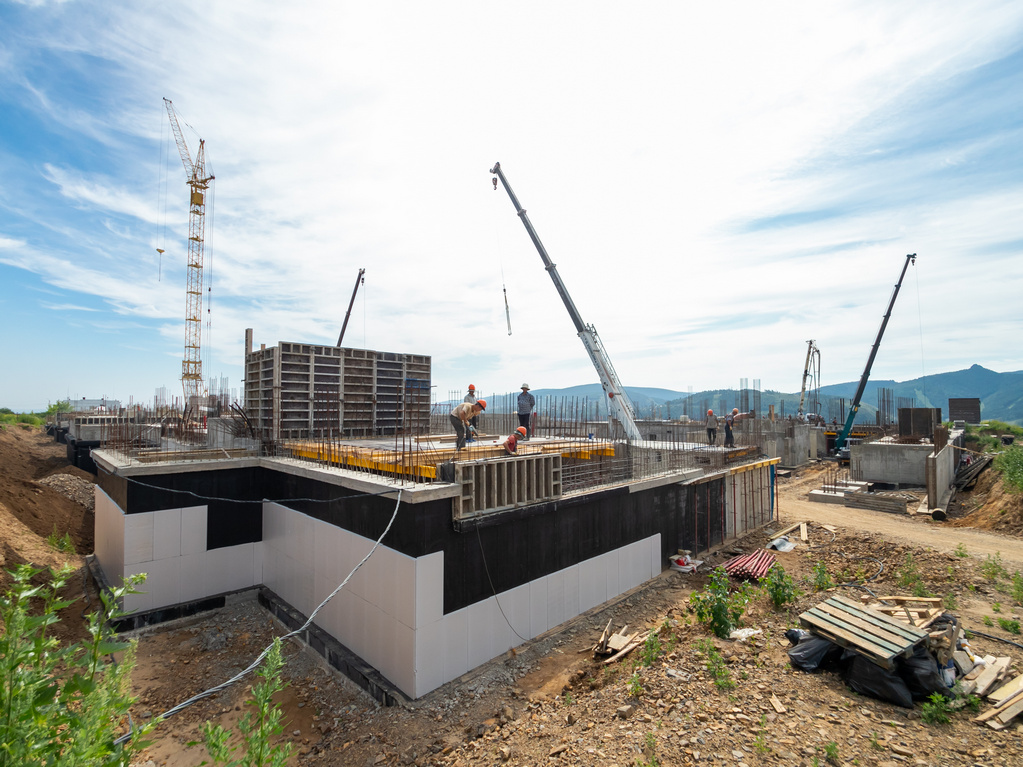

Дом №6
Во 2-3-й, 7-9-й и 11-й блок-секциях завершено устройство монолита подвального этажа;
в 1-й блок-секции залито 75% монолита подвального этажа;
в 4-й блок-секции залито 50% перекрытия подвального этажа;
в 5-й блок-секции выполнено 25% монолитного фундамента, 10% стен и колонн подвального этажа;
в 6-й блок-секции залито 35% перекрытия подвального этажа;
в 10-й блок-секции залито 60% монолита подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.

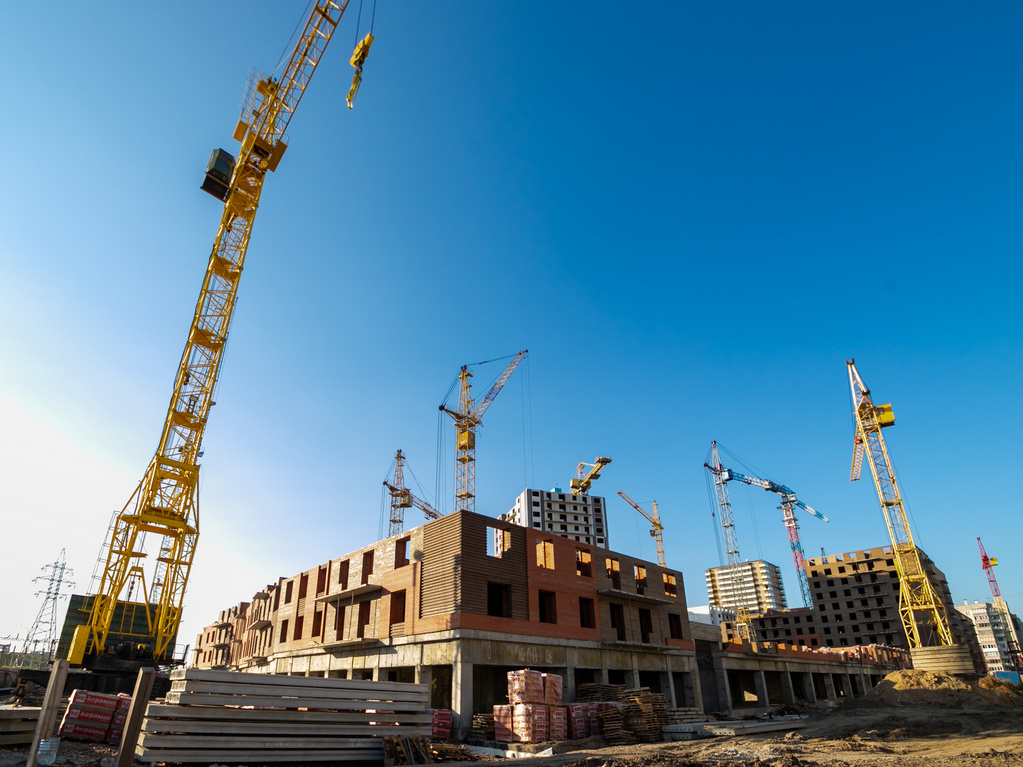

Взлетная, 7
Электромонтажная разводка -98%
Слаботочная разводка – 83%
Вентиляционные короба – 90%
Остекление балконов – 90%
Штукатурка стен Жилая часть – 80%, МОП – 75%
Устройство перегородок ГКЛ 1 этап – 100%, 2 этап – 93%
Шпатлевание стен Жилая часть – 55%, МОП – 50%
Кафель жилая часть – 40%, МОП- 50%
Установка входных дверей – 100%
Обои – 15%
Кант натяжного потолка – 45%, полотно - 15%
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

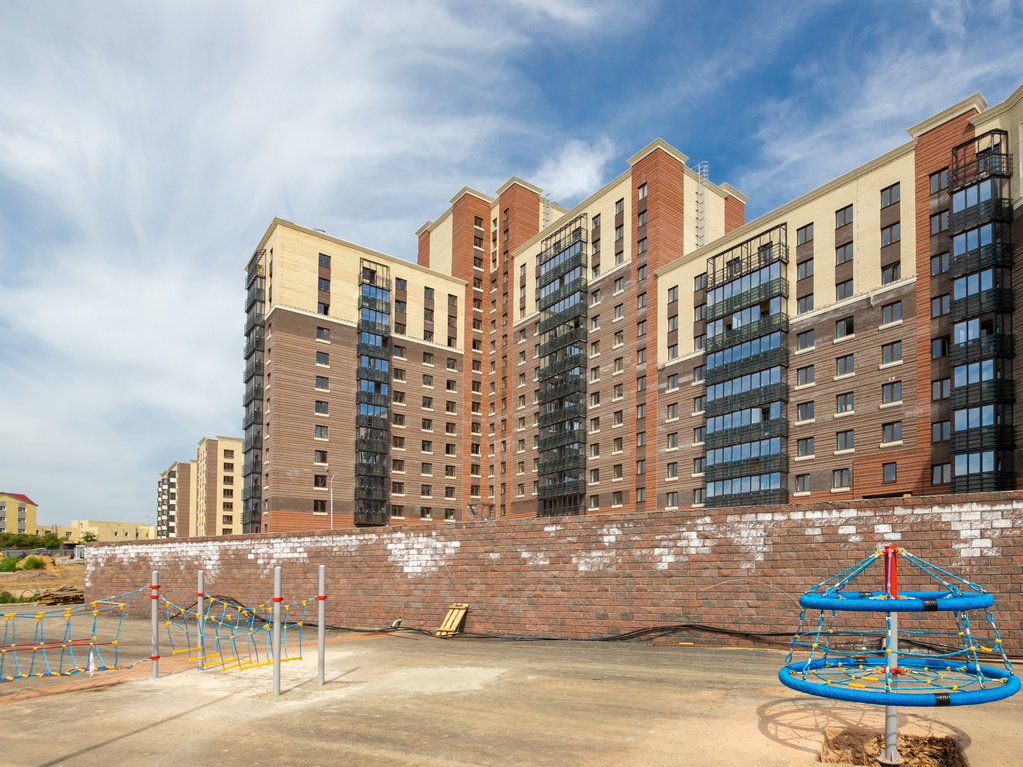

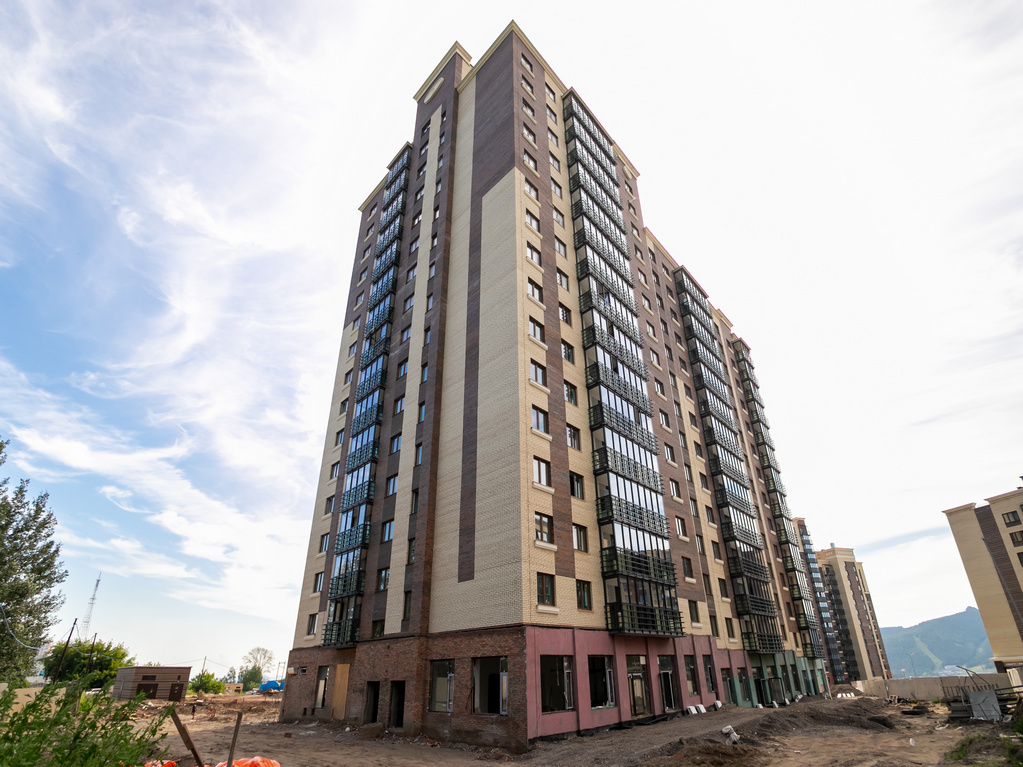

Бограда, 109
Дом №1
Завершена укладка керамической плитки в местах общего пользования, уложено 80% плитки в местах обще пользования.
Уложено 70% линолеума, завершена наклейка обоев. Установлено 40% межкомнатных дверей.
Завершен монтаж полотна натяжного потолка.
Установлено 80% электроприборов, 70% слаботочного оборудования.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 1-й блок-секции выполнено 55% кладки 7-го этажа. На 40% выполнено устройство кровли.
Смонтировано 10% стояков водоснабжения, 20% вентиляционных коробов.
Оштукатурено 10% стен в жилых помещениях.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

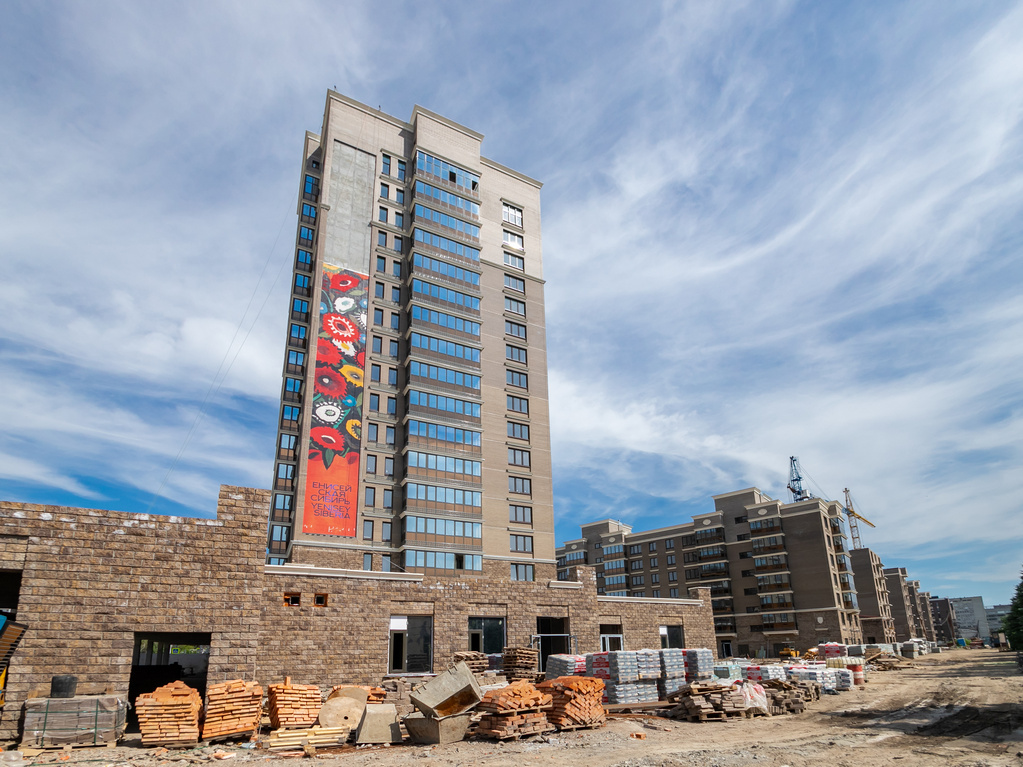

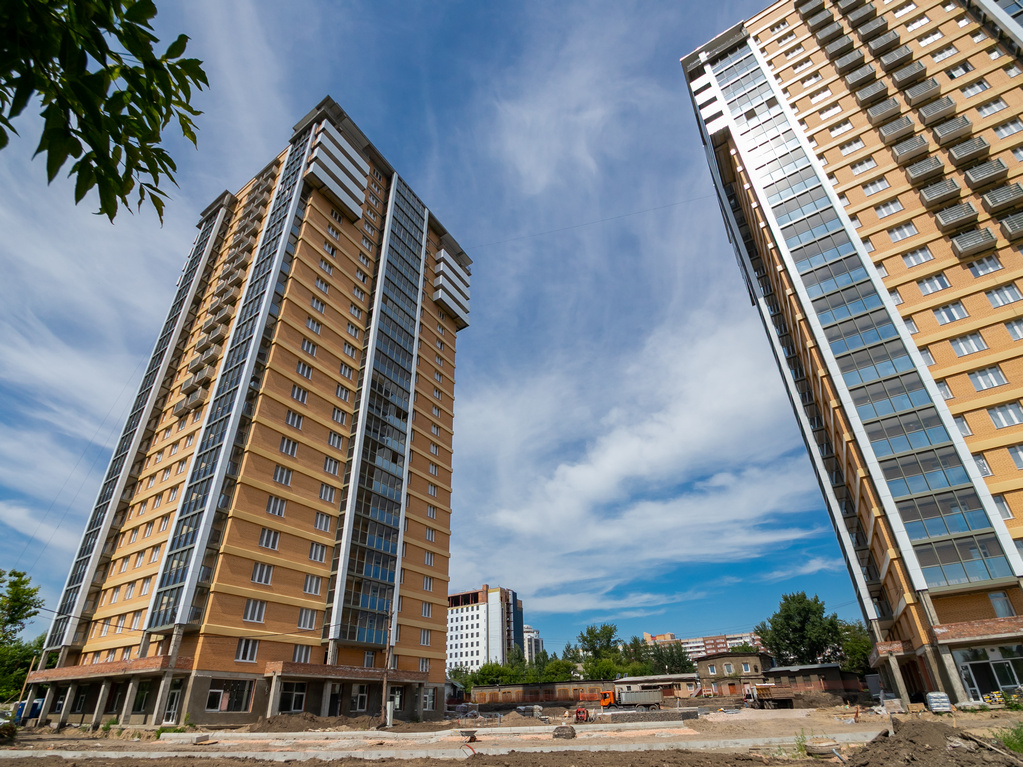

ЖК «Александровский»
I этап
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
II этап
В 1-й блок-секции выполнено 95% кладки 8-го этажа;
во 2-й блок- секции выполнено 80% кладки 8-го этажа;
в 3-й блок-секции выполнено 65% кладки парапетов кровли;
в 4-й блок-секции выполнено 60% кладки парапетов кровли;
в 5-й блок-секции выполнено 30% кладки 10-го этажа;
в 6-й блок-секции выполнено 10% кладки 10-го этажа;
в 7-й блок-секции выполнено 70% кладки 10-го этажа;
в 8-й блок-секции выполнено 75% кладки 9-го этажа;.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

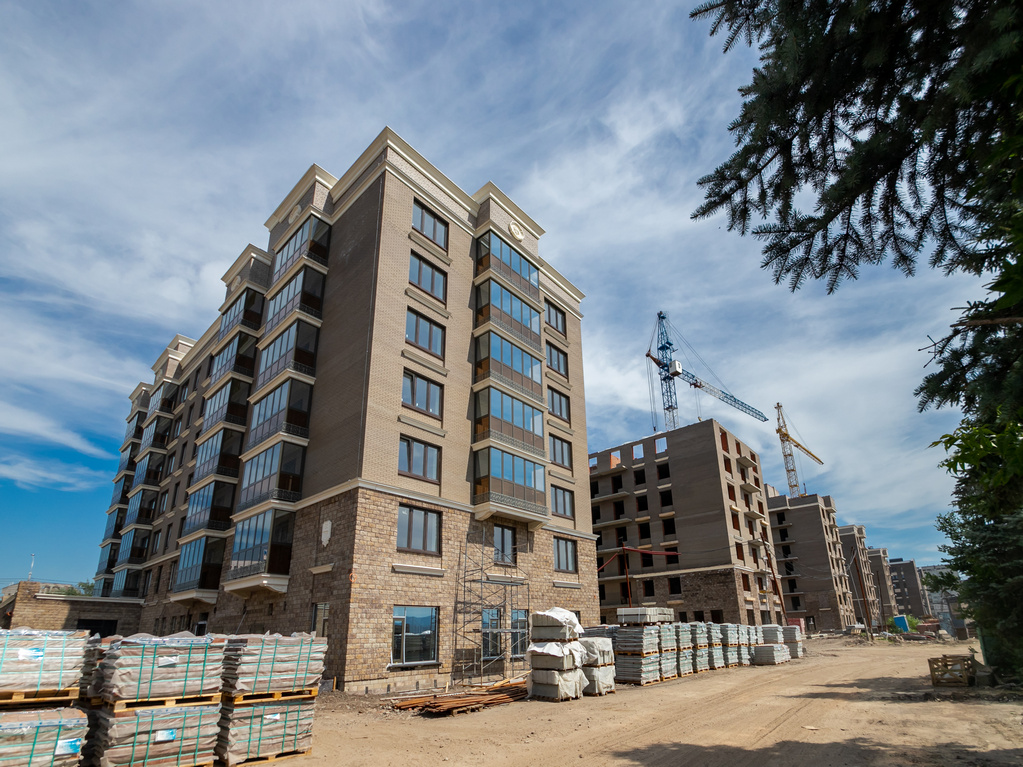

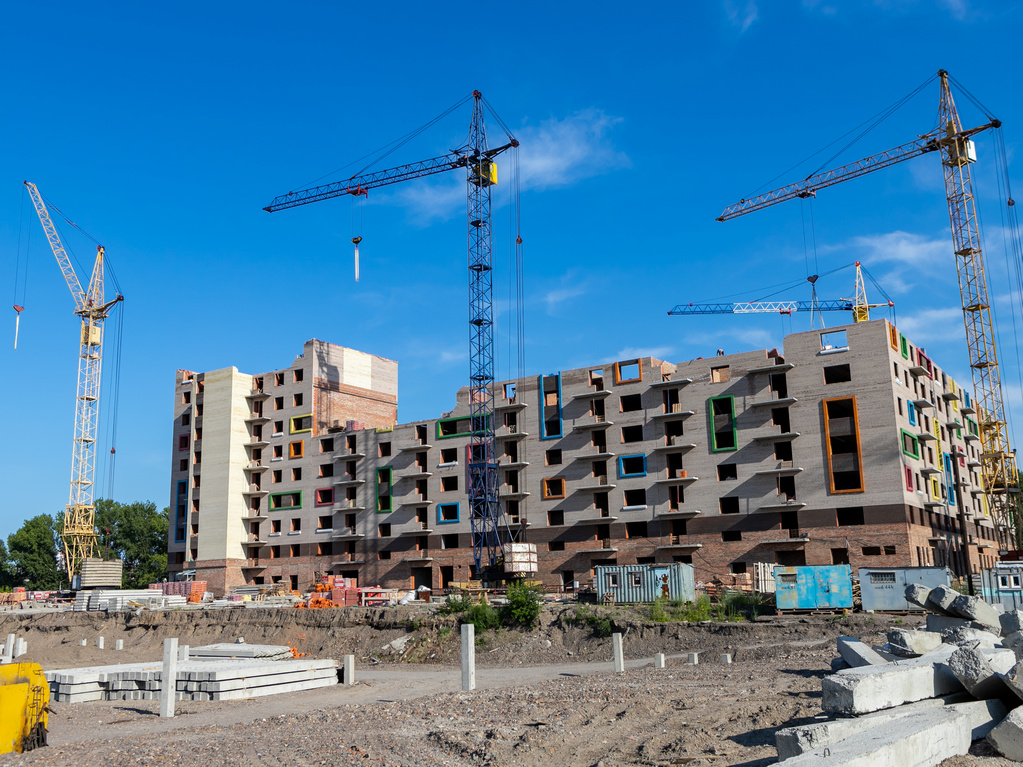

Сити-квартал «Светлогорский»
I этап
В 1-й блок-секции выполнено 95% кладки 7-го этажа.
Во 2-й и 3-й блок-секции завершена кладка 7-го этажа.
В 4-й блок-секции выполнено 95% кладки парапетов кровли.
В 5-й блок-секции выполнено 95% кладки 12-го этажа.
В 6-й блок-секции выполнено 15% кладки 7-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 8-й блок-секции выполнено 95% кладки 2-го этажа.
В 9-й блок-секции выполнено 95% кладки 2-го этажа.
В 10-й блок-секции выполнено 55% кладки 2-го этажа.
В 11-й блок-секции выполнено 35% кладки 2-го этажа.
В 12-й блок-секции выполнено 95% кладки 3-го этажа.
В 13-й блок-секции выполнено 95% кладки 3-го этажа.
В 14-й блок-секции выполнено 95% кладки 3-го этажа.
В 15-й блок-секции выполнено 65% кладки 4-го этажа.
В 16-й блок-секции выполнено 45% кладки 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
По состоянию на 1 августа 2021 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №18
В 1-й блок-секции выполнено 50% кладки 1-го этажа;
во 2-й блок-секции завершена кладка парапетов кровли;
в 3-й блок-секции выполнено 85% кладки парапетов кровли;
в 4-й блок- секции выполнено 80% кладки 1-го этажа;
в 5-й блок-секции завершен монолит стен и колонн 19-го этажа, выполнено 15% кладки 15-го этажа.
На 25% выполнено устройство кровли, смонтировано 23% трубопроводов отопления, оштукатурено 5% стен.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

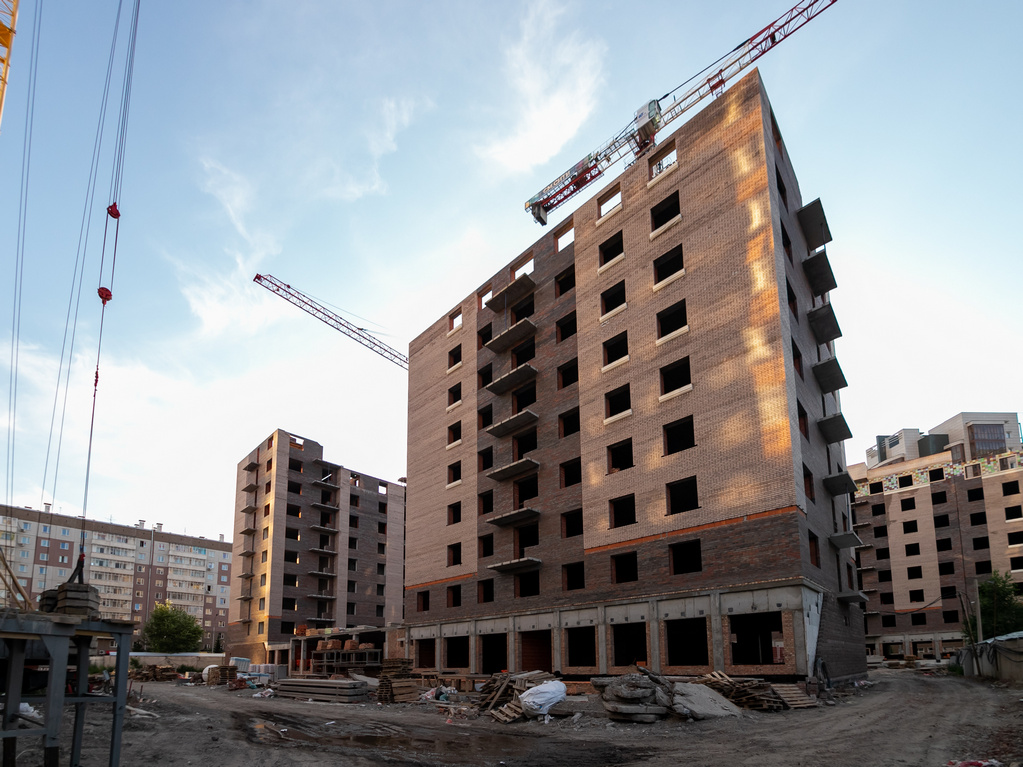

Дом №19
В 1-й блок-секции выполнено 35% кирпичной кладки 7-го этажа;
во 2-й блок-секции выполнено 30% кирпичной кладки 8-го этажа;
в 3-й блок-секции выполнено 95% кладки 7-го этажа;
в 4-й блок-секции завершена кладка 7-го этажа;
в 5-й блок-секции выполнено 60% кладки 7-го этажа;
в 6-й блок-секции выполнено 70% кладки 10-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №20
Завершена штукатурка, ошпатлевано 60% стен, завершается устройство стяжки пола. Установлено 70% перегородок ГКЛ. Уложено 20% керамической плитки в местах общего пользования. Смонтировано 55% входных дверей, 30% канта натяжного потолка
Завершается монтаж электросетей.
Установлено 90% ограждения и остекления балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №22
В 1-й блок секции выполнено 90% кладки 6-го этажа;
во 2-й блок-секции выполнено 45% кладки 5-го этажа;
в 3-й блок-секции выполнено 45% кладки парапетов кровли;
в 4-й блок-секции выполнено 55% кладки парапетов кровли;
в 5-й блок-секции выполнено 20% кладки парапетов кровли;
в 6-й блок-секции выполнено 90% кладки 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №26
Завершена укладка линолеума и монтаж натяжного потолка.
На 40% выполнена окраска стен.
Установлено 95% сантехприборов.
Завершен монтаж электрических и слаботочных сетей, установлено 90% электроприборов.
Завершен монтаж балконного остекления.
Завершен монтаж вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Академгородок
Дом №2
Установлено 90% перегородок ГКЛ.
Установлено 95% входных дверей, 50% межкомнатных дверей.
Ошпатлевано 85% стен в квартирах, 40% в местах общего пользования, уложено 95% керамической плитки в квартирах, 55% в МОП, наклеено 60% обоев.
Смонтировано 90% канта и 60% полотна натяжного потолка.
Завершается монтаж электросетей.
Завершатся монтаж балконных ограждений, установлено 90% остекления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №4
Завершена разуклонка кровли, выполнено 90% гидроизоляционного ковра кровли.
Завершено остекление балконов.
Ошпатлевано 70% стен в жилых помещениях, 65% в местах общего пользования, уложено 55% керамической плитки, установлено 90% перегородок ГКЛ.
Смонтировано 65% канта натяжного потолка, 50% полотна.
Установлено 50% сантехприборов.
Уложено 90% электросетей, смонтировано 30% электроприборов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №6
Во 2-3-й, 7-9-й и 11-й блок-секциях завершено устройство монолита подвального этажа;
в 1-й блок-секции залито 75% монолита подвального этажа;
в 4-й блок-секции залито 50% перекрытия подвального этажа;
в 5-й блок-секции выполнено 25% монолитного фундамента, 10% стен и колонн подвального этажа;
в 6-й блок-секции залито 35% перекрытия подвального этажа;
в 10-й блок-секции залито 60% монолита подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Взлетная, 7
Электромонтажная разводка -98%
Слаботочная разводка – 83%
Вентиляционные короба – 90%
Остекление балконов – 90%
Штукатурка стен Жилая часть – 80%, МОП – 75%
Устройство перегородок ГКЛ 1 этап – 100%, 2 этап – 93%
Шпатлевание стен Жилая часть – 55%, МОП – 50%
Кафель жилая часть – 40%, МОП- 50%
Установка входных дверей – 100%
Обои – 15%
Кант натяжного потолка – 45%, полотно - 15%
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
Завершена укладка керамической плитки в местах общего пользования, уложено 80% плитки в местах обще пользования.
Уложено 70% линолеума, завершена наклейка обоев. Установлено 40% межкомнатных дверей.
Завершен монтаж полотна натяжного потолка.
Установлено 80% электроприборов, 70% слаботочного оборудования.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 1-й блок-секции выполнено 55% кладки 7-го этажа. На 40% выполнено устройство кровли.
Смонтировано 10% стояков водоснабжения, 20% вентиляционных коробов.
Оштукатурено 10% стен в жилых помещениях.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

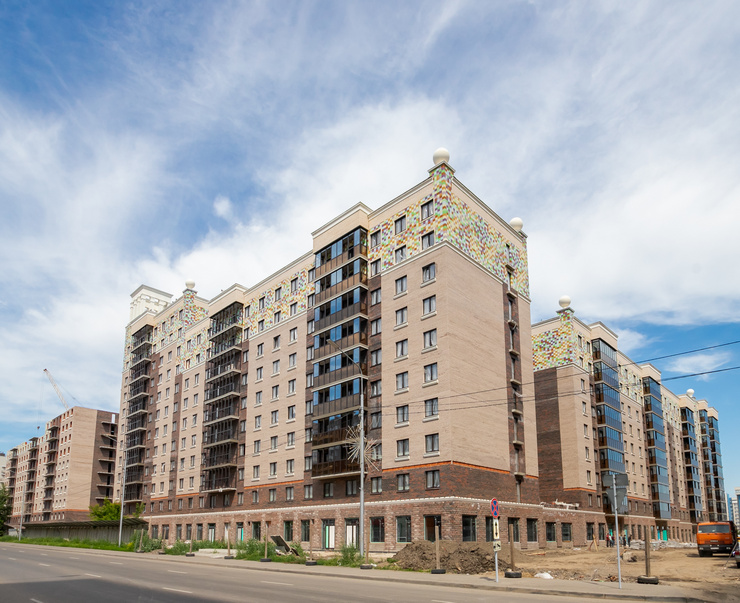

ЖК «Александровский»
I этап
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
II этап
В 1-й блок-секции выполнено 95% кладки 8-го этажа;
во 2-й блок- секции выполнено 80% кладки 8-го этажа;
в 3-й блок-секции выполнено 65% кладки парапетов кровли;
в 4-й блок-секции выполнено 60% кладки парапетов кровли;
в 5-й блок-секции выполнено 30% кладки 10-го этажа;
в 6-й блок-секции выполнено 10% кладки 10-го этажа;
в 7-й блок-секции выполнено 70% кладки 10-го этажа;
в 8-й блок-секции выполнено 75% кладки 9-го этажа;.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Сити-квартал «Светлогорский»
I этап
В 1-й блок-секции выполнено 95% кладки 7-го этажа.
Во 2-й и 3-й блок-секции завершена кладка 7-го этажа.
В 4-й блок-секции выполнено 95% кладки парапетов кровли.
В 5-й блок-секции выполнено 95% кладки 12-го этажа.
В 6-й блок-секции выполнено 15% кладки 7-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 8-й блок-секции выполнено 95% кладки 2-го этажа.
В 9-й блок-секции выполнено 95% кладки 2-го этажа.
В 10-й блок-секции выполнено 55% кладки 2-го этажа.
В 11-й блок-секции выполнено 35% кладки 2-го этажа.
В 12-й блок-секции выполнено 95% кладки 3-го этажа.
В 13-й блок-секции выполнено 95% кладки 3-го этажа.
В 14-й блок-секции выполнено 95% кладки 3-го этажа.
В 15-й блок-секции выполнено 65% кладки 4-го этажа.
В 16-й блок-секции выполнено 45% кладки 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
