Строительный отчет, февраль 2020 г.
По состоянию на 1 марта 2020 г. на наших строительных площадках производятся следующие работы.
Южный берег

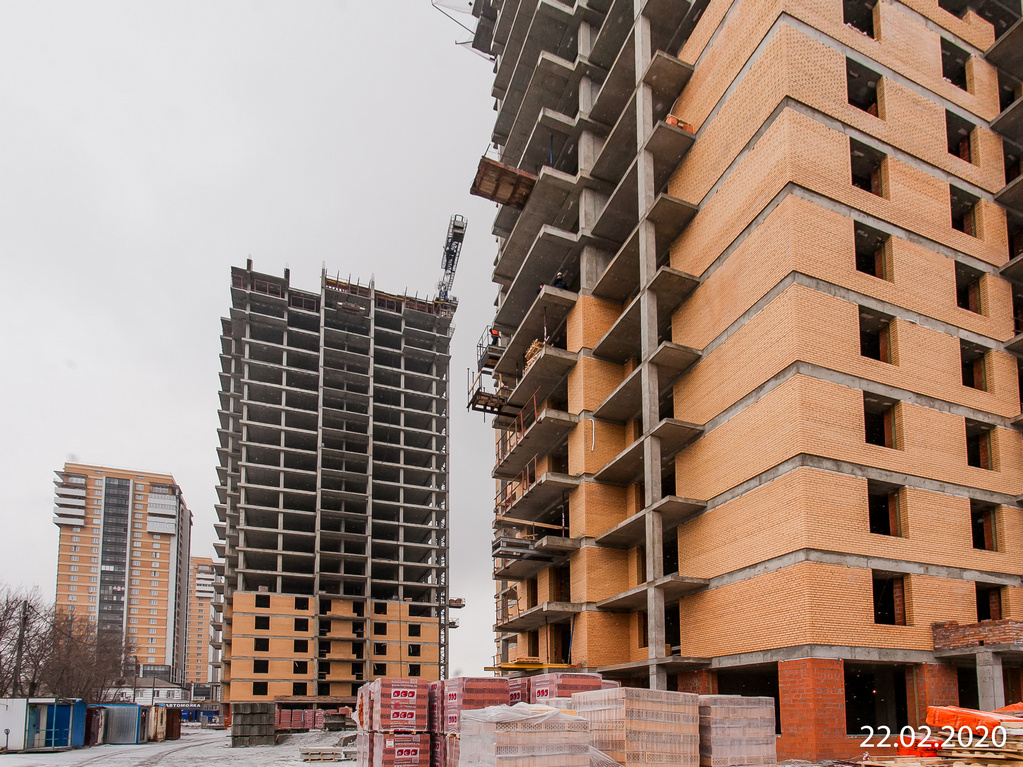

Дом №17
На 70% выполнено оштукатуривание и на 10% шпатлевание стен, на 80% выполнено устройство стяжки пола, установлено 60% перегородок из ПГП, выполнено 30% работ первого этапа установки перегородок ГКЛ, 10% работ второго этапа установки перегородок ГКЛ.
Уложено 40% электрических сетей и 75% слаботочных сетей в жилой части дома, 30% электросетей в офисах.
Смонтировано 50% трубопроводов канализации, 70% трубопроводов водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №18
В 1-й блок-секции выполнено 15% монолитного фундамента;
во 2-й блок-секции выполнено 50% монолитного фундамента;
в 3-й блок-секции завершен монолитный фундамент; начато сооружение монолита стен и колонн подвального этажа;
в 4-й блок-секции выполнено 80% монолитного фундамента, 50% монолита стен и колонн подвального этажа;
в 5-й блок-секции выполнено 90% монолитного фундамента, 15% монолита стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

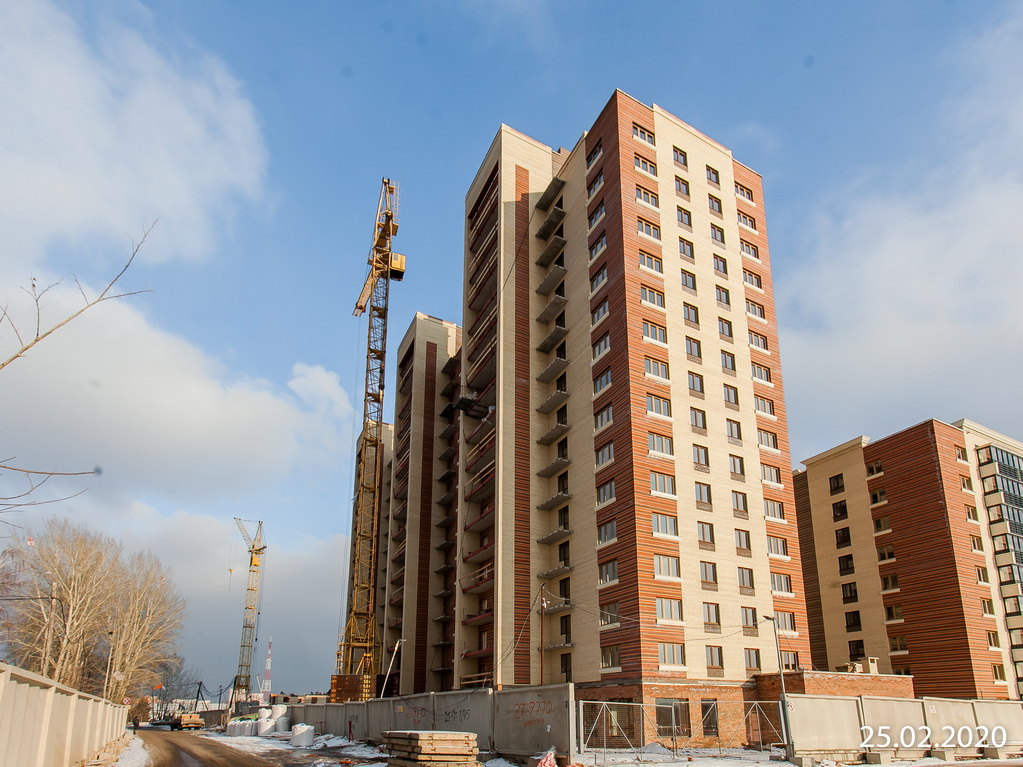

Дом №20
в 1-й блок-секции выполнено 35% кладки 2-го этажа;
во 2-й блок-секции выполнено 35% кладки 2-го этажа;
в 3-й блок-секции выполнено 75% кирпичной кладки 1-го этажа, 90% кладки 3-го этажа;
в 4-й блок-секции выполнено 75% кирпичной кладки 1-го этажа, 95% кладки 3-го этажа;
в 5-й блок-секции выполнено 55% кирпичной кладки 1-го этажа, 85% кладки 4-го этажа;
В 6-й блок-секции выполнено 70% кирпичной кладки 1-го этажа, завершена кладка 4-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 90% кирпичной кладки 1-го этажа, 99% кладки 8-го этажа,
40% кладки 9-го этажа;
во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, 95% кладки 6-го этажа;,
в 3-й блок-секции выполнено 20% кирпичной кладки 8-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
Оштукатурено 70%, ошпатлевано 10% стен жилой части, 50% стен в местах общего пользования, установлено 95% перегородок ПГП, выполнено 30% работ первого этапа установки перегородок ГКЛ, 20% работ второго этапа установки перегородок ГКЛ, залито 40% стяжки пола в жилой части, 20% стяжки в местах общего пользования, смонтировано 10% межквартирных дверей.
Уложено 20% электрических сетей, 50% слаботочных сетей.
Смонтировано 40% стояков водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Завершена кирпичная кладка, завершено устройство кровли на блок-секциях 2 и 5, на блок-секциях 1, 3 и 4 выполнена разуклонка кровли.
Оштукатурено 80% и ошпатлевано 30% стен, выполнено 70% стяжки пола в жилой части, 50% стяжки пола в местах общего пользования. Завершена установка перегородок ПГП, выполнено 40% работ первого этапа установки перегородок ГКЛ, 20% работ второго этапа установки перегородок ГКЛ, уложено 10% керамической плитки.
Уложено 40% электросетей, 70% слаботочных сетей.
Смонтировано 50% стояков водоснабжения, 40% стояков канализации.
Установлено 10% межквартирных дверей, началось устройство натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Второй этап строительства дома №1
Завершено устройство кровли на блок-секциях 1, 2, 3 и 5, на блок-секциях 4 и 6 выполнена разуклонка кровли.
Завершается оштукатуривание стен, залито 40% стяжки пола в жилой части, завершено устройство перегородок ПГП, установлено 10% перегородок из ГКЛ.
Уложено 15% электросетей, 30% слаботочных сетей.
Установлено 70% стояков водоснабжения.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1
Завершена кирпичная кладка и разуклонка кровли, закрыт тепловой контур, запущена система отопления.
На 70% выполнены штукатурные работы в жилой части, на 10% в местах общего пользования, залито 20% стяжки пола, установлено 80% перегородок ПГП.
Уложено 10% электросетей, 50% слаботочных сетей.
Установлено 50% ограждения балконов, 20% остекления балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

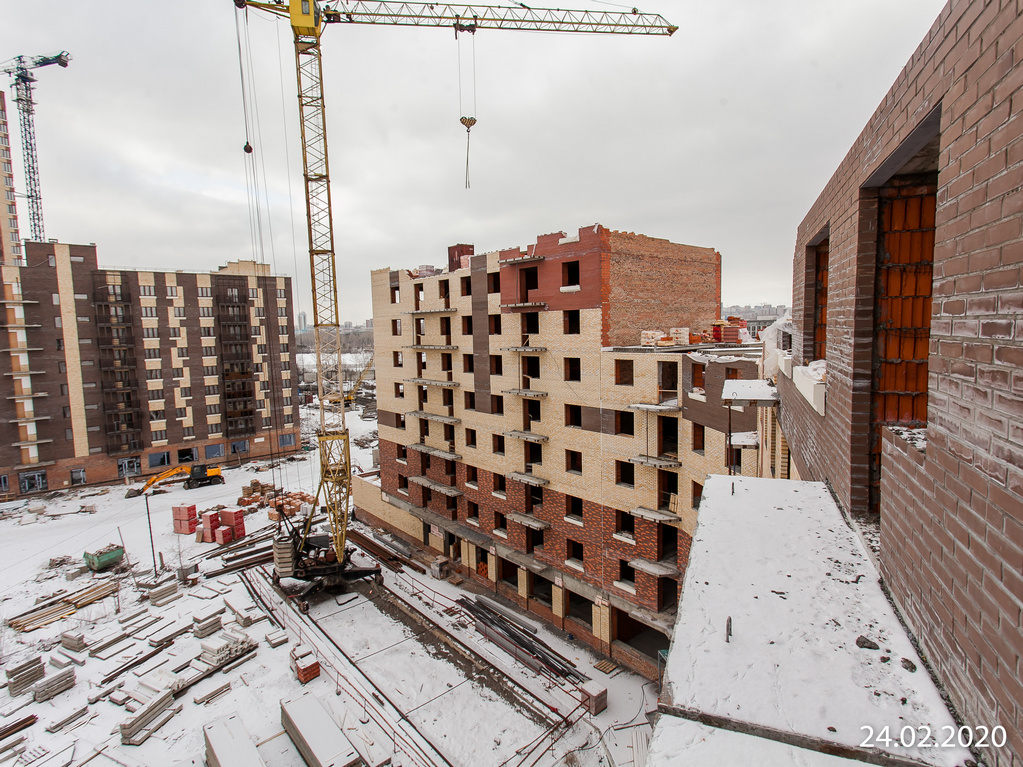

Дом №2
В 1-й блок-секции завершена кирпичная кладка 3-го этажа, выполнено 25% кладки 4-го этажа;
во 2-й блок-секции завершена кирпичная кладка 1, 2 и 3 этажей, начата кладка 4-го этажа;
в 3-й блок-секции завершена кирпичная кладка 3-го этажа;
В 4-й блок-секции выполнено 75% кирпичной кладки 3-го этажа;
В 5-й блок-секции выполнено 85% кирпичной кладки 3-го этажа;
В 6-й блок-секции завершена кирпичная кладка 1 и 2 этажей, выполнено 45% кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Дом №4
В 1-й блок-секции завершена кирпичная кладка 1-го этажа;
во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа;
в 3-й блок-секции завершен монолит подвального этажа;
в 4-й блок-секции выполнено 95% монолита стен и колонн подвального этажа, 75% монолитного перекрытия подвального этажа;
в 5-й блок-секции завершен монолит подвального этажа;
В 6-й блок-секции выполнено 25% кирпичной кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

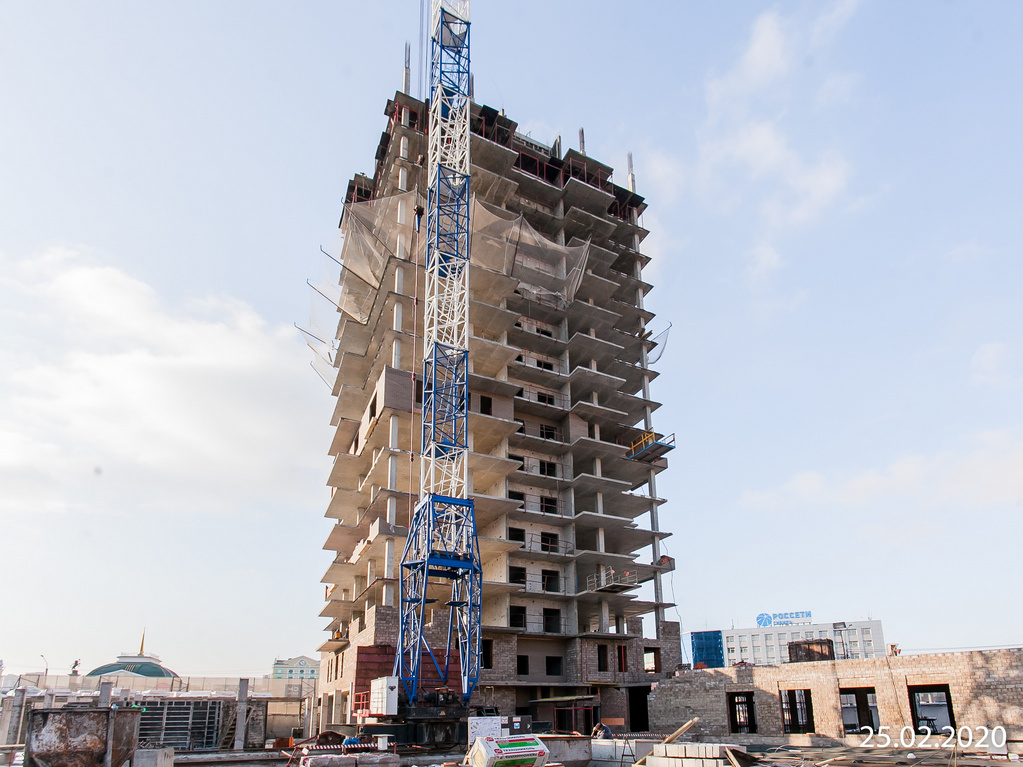

Взлетная, 7
В 1-й блок-секции выполнено 25% монолита стен и колонн 24-го этажа; завершается
кладка 1-го этажа, выполнено 95% кладки 2, 3, 5, 6 и 7-го этажей, 80% кладки 4-го этажа; 70% кладки 8-го этажа; 45% кладки 9-го этажа, 20% кладки 10-го этажа.
Во 2-й блок-секции выполнено 50% монолитного перекрытия 22 этажа; выполнено 90% кирпичной кладки 1-го этажа, 95% - кладки 2, 3, 4, 5 и 6 этажей, 20% - кладки
7-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
В пристроенном коммерческом помещении выполнено 40% кирпичной кладки 1-го этажа, в 7-этажной секции выполнено 15% кирпичной кладки 6-го этажа, в 18-этажной секции завершен монолит стен и колонн 17-го этажа, выполнено 95% кирпичной кладки 2-го этажа, 10% кладки 5-го этажа, 90% кладки 8-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, 80% кладки 2-го этажа;
в 3-й блок-секции завершается кирпичная кладка 1-го этажа, выполнено 70% кладки 2-го этажа;
в 4-й блок-секции завершены монолитные работы;
в пристроенном коммерческом помещении завершен монолит стен и колонн 1-го этажа, выполнено 80% монолитного перекрытия 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

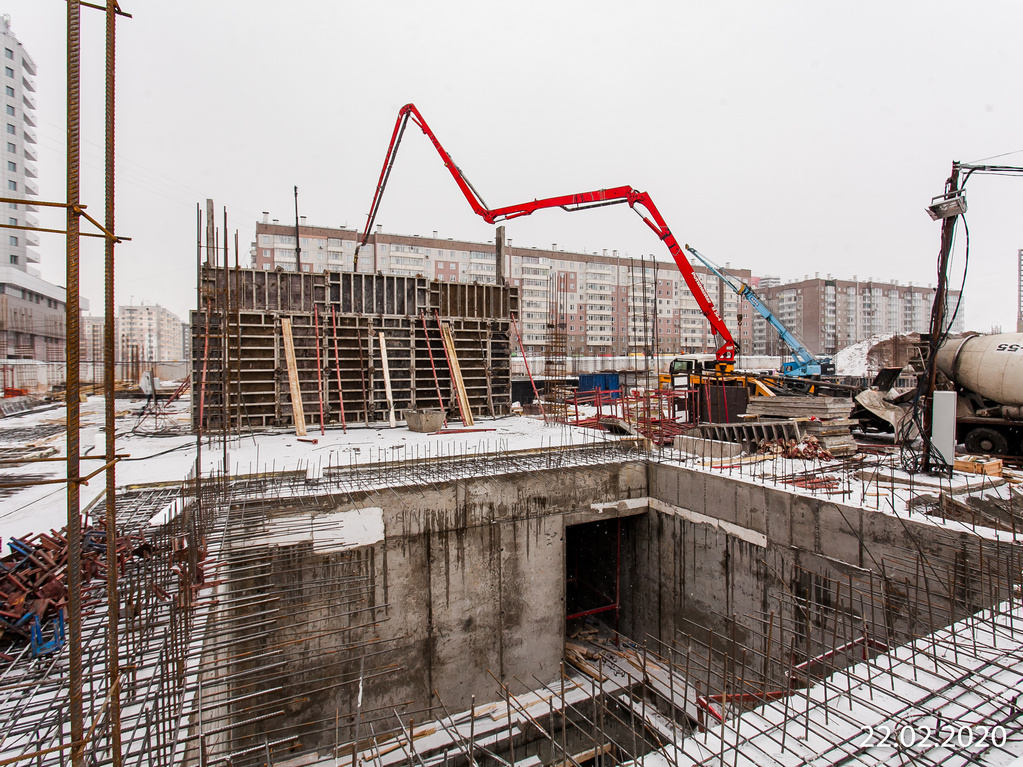

ЖК «Александровский» (II этап)
В 9-й блок-секции завершается устройство монолитного фундамента, залито 90% монолита стен и колонн подвального этажа, 75% монолитного перекрытия подвального этажа, 95% монолита стен и колонн 1-го этажа, начато монолитное перекрытие 1-го этажа;
в 10-й блок-секции выполнено 95% монолита стен и колонн подвального этажа, 50% монолитного перекрытия подвального этажа;
в 11-й блок-секции завершено монолитное перекрытие подвального этажа;
в 12-й блок-секции выполнено 35% монолитного перекрытия подвального этажа;
в 13-й блок-секции завершен монолитный фундамент, сооружено 95% монолита стен и колонн подвального этажа, 85% монолитного перекрытия подвального этажа, 80% монолита стен и колонн 1-го этажа;
в 14-й блок-секции выполнено 90% монолита стен и колонн подвального этажа; 90% монолитного перекрытия подвального этажа;
в 15-й блок-секции завершен монолит стен и колонн 1-го этажа;
в 16-й блок-секции завершен монолит стен и колонн 1-го этажа, сооружено 20% монолитного перекрытия 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
По состоянию на 1 марта 2020 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №17
На 70% выполнено оштукатуривание и на 10% шпатлевание стен, на 80% выполнено устройство стяжки пола, установлено 60% перегородок из ПГП, выполнено 30% работ первого этапа установки перегородок ГКЛ, 10% работ второго этапа установки перегородок ГКЛ.
Уложено 40% электрических сетей и 75% слаботочных сетей в жилой части дома, 30% электросетей в офисах.
Смонтировано 50% трубопроводов канализации, 70% трубопроводов водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №18
В 1-й блок-секции выполнено 15% монолитного фундамента;
во 2-й блок-секции выполнено 50% монолитного фундамента;
в 3-й блок-секции завершен монолитный фундамент; начато сооружение монолита стен и колонн подвального этажа;
в 4-й блок-секции выполнено 80% монолитного фундамента, 50% монолита стен и колонн подвального этажа;
в 5-й блок-секции выполнено 90% монолитного фундамента, 15% монолита стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Дом №20
в 1-й блок-секции выполнено 35% кладки 2-го этажа;
во 2-й блок-секции выполнено 35% кладки 2-го этажа;
в 3-й блок-секции выполнено 75% кирпичной кладки 1-го этажа, 90% кладки 3-го этажа;
в 4-й блок-секции выполнено 75% кирпичной кладки 1-го этажа, 95% кладки 3-го этажа;
в 5-й блок-секции выполнено 55% кирпичной кладки 1-го этажа, 85% кладки 4-го этажа;
В 6-й блок-секции выполнено 70% кирпичной кладки 1-го этажа, завершена кладка 4-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 90% кирпичной кладки 1-го этажа, 99% кладки 8-го этажа,
40% кладки 9-го этажа;
во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, 95% кладки 6-го этажа;,
в 3-й блок-секции выполнено 20% кирпичной кладки 8-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
Оштукатурено 70%, ошпатлевано 10% стен жилой части, 50% стен в местах общего пользования, установлено 95% перегородок ПГП, выполнено 30% работ первого этапа установки перегородок ГКЛ, 20% работ второго этапа установки перегородок ГКЛ, залито 40% стяжки пола в жилой части, 20% стяжки в местах общего пользования, смонтировано 10% межквартирных дверей.
Уложено 20% электрических сетей, 50% слаботочных сетей.
Смонтировано 40% стояков водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Завершена кирпичная кладка, завершено устройство кровли на блок-секциях 2 и 5, на блок-секциях 1, 3 и 4 выполнена разуклонка кровли.
Оштукатурено 80% и ошпатлевано 30% стен, выполнено 70% стяжки пола в жилой части, 50% стяжки пола в местах общего пользования. Завершена установка перегородок ПГП, выполнено 40% работ первого этапа установки перегородок ГКЛ, 20% работ второго этапа установки перегородок ГКЛ, уложено 10% керамической плитки.
Уложено 40% электросетей, 70% слаботочных сетей.
Смонтировано 50% стояков водоснабжения, 40% стояков канализации.
Установлено 10% межквартирных дверей, началось устройство натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Второй этап строительства дома №1
Завершено устройство кровли на блок-секциях 1, 2, 3 и 5, на блок-секциях 4 и 6 выполнена разуклонка кровли.
Завершается оштукатуривание стен, залито 40% стяжки пола в жилой части, завершено устройство перегородок ПГП, установлено 10% перегородок из ГКЛ.
Уложено 15% электросетей, 30% слаботочных сетей.
Установлено 70% стояков водоснабжения.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1
Завершена кирпичная кладка и разуклонка кровли, закрыт тепловой контур, запущена система отопления.
На 70% выполнены штукатурные работы в жилой части, на 10% в местах общего пользования, залито 20% стяжки пола, установлено 80% перегородок ПГП.
Уложено 10% электросетей, 50% слаботочных сетей.
Установлено 50% ограждения балконов, 20% остекления балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
В 1-й блок-секции завершена кирпичная кладка 3-го этажа, выполнено 25% кладки 4-го этажа;
во 2-й блок-секции завершена кирпичная кладка 1, 2 и 3 этажей, начата кладка 4-го этажа;
в 3-й блок-секции завершена кирпичная кладка 3-го этажа;
В 4-й блок-секции выполнено 75% кирпичной кладки 3-го этажа;
В 5-й блок-секции выполнено 85% кирпичной кладки 3-го этажа;
В 6-й блок-секции завершена кирпичная кладка 1 и 2 этажей, выполнено 45% кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Дом №4
В 1-й блок-секции завершена кирпичная кладка 1-го этажа;
во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа;
в 3-й блок-секции завершен монолит подвального этажа;
в 4-й блок-секции выполнено 95% монолита стен и колонн подвального этажа, 75% монолитного перекрытия подвального этажа;
в 5-й блок-секции завершен монолит подвального этажа;
В 6-й блок-секции выполнено 25% кирпичной кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

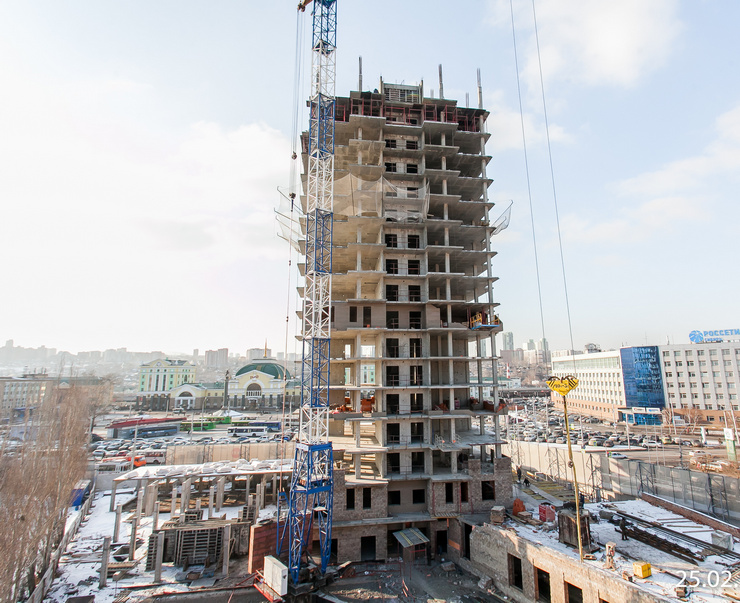

Взлетная, 7
В 1-й блок-секции выполнено 25% монолита стен и колонн 24-го этажа; завершается
кладка 1-го этажа, выполнено 95% кладки 2, 3, 5, 6 и 7-го этажей, 80% кладки 4-го этажа; 70% кладки 8-го этажа; 45% кладки 9-го этажа, 20% кладки 10-го этажа.
Во 2-й блок-секции выполнено 50% монолитного перекрытия 22 этажа; выполнено 90% кирпичной кладки 1-го этажа, 95% - кладки 2, 3, 4, 5 и 6 этажей, 20% - кладки
7-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
В пристроенном коммерческом помещении выполнено 40% кирпичной кладки 1-го этажа, в 7-этажной секции выполнено 15% кирпичной кладки 6-го этажа, в 18-этажной секции завершен монолит стен и колонн 17-го этажа, выполнено 95% кирпичной кладки 2-го этажа, 10% кладки 5-го этажа, 90% кладки 8-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, 80% кладки 2-го этажа;
в 3-й блок-секции завершается кирпичная кладка 1-го этажа, выполнено 70% кладки 2-го этажа;
в 4-й блок-секции завершены монолитные работы;
в пристроенном коммерческом помещении завершен монолит стен и колонн 1-го этажа, выполнено 80% монолитного перекрытия 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
ЖК «Александровский» (II этап)
В 9-й блок-секции завершается устройство монолитного фундамента, залито 90% монолита стен и колонн подвального этажа, 75% монолитного перекрытия подвального этажа, 95% монолита стен и колонн 1-го этажа, начато монолитное перекрытие 1-го этажа;
в 10-й блок-секции выполнено 95% монолита стен и колонн подвального этажа, 50% монолитного перекрытия подвального этажа;
в 11-й блок-секции завершено монолитное перекрытие подвального этажа;
в 12-й блок-секции выполнено 35% монолитного перекрытия подвального этажа;
в 13-й блок-секции завершен монолитный фундамент, сооружено 95% монолита стен и колонн подвального этажа, 85% монолитного перекрытия подвального этажа, 80% монолита стен и колонн 1-го этажа;
в 14-й блок-секции выполнено 90% монолита стен и колонн подвального этажа; 90% монолитного перекрытия подвального этажа;
в 15-й блок-секции завершен монолит стен и колонн 1-го этажа;
в 16-й блок-секции завершен монолит стен и колонн 1-го этажа, сооружено 20% монолитного перекрытия 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
