Строительный отчет, апрель 2020 г.
По состоянию на 6 мая 2020 г. на наших строительных площадках производятся следующие работы.
Южный берег

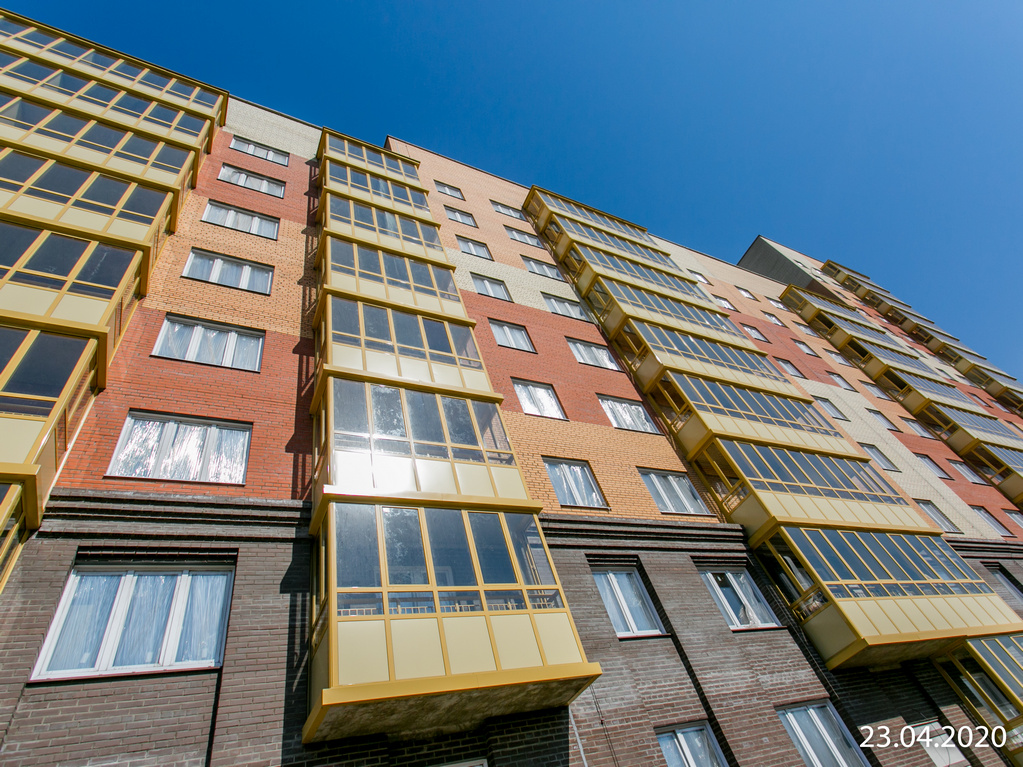

Дом №17
Завершается оштукатуривание стен и устройство стяжки пола, 55% стен ошпатлевано, установлено 90% перегородок из ПГП, 70% перегородок из ГКЛ.
Уложено 50% керамической плитки в санузлах.
Установлено 70% входных дверей.
Уложено 80% слаботочных сетей в жилой части дома, 75% электросетей в квартирах, 40% в офисах.
На 35% выполнено устройство канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Дом №18
В 1-й блок-секции выполнено 85% монолитного фундамента, 50% монолита стен и колонн подвального этажа, 45% монолитного перекрытия подвального этажа.
Во 2-й блок-секции завершен монолит стен и колонн подвального этажа.
В 3-й блок-секции выполнено 95% монолита стен и колонн 1-го этажа.
В 4-й блок-секции завершено монолитное перекрытие подвального этажа.
В 5-й блок-секции завершается монолит стен и колонн подвального этажа, готово 50% монолитного перекрытия подвального этажа, 90% монолита стен и колонн 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

Дом №20
В 1-й блок-секции выполнено 65% кирпичной кладки 1-го этажа, 80% кладки 3-го этажа, завершена кладка 2-го этажа.
Во 2-й блок-секции выполнено 70% кирпичной кладки 1-го этажа, 90% кладки 3-го этажа, начата кладка 4-го этажа.
В 3-й блок-секции начата кладка 6-го этажа.
В 4-й блок-секции начата кладка 6-го этажа.
в 5-й блок-секции выполнено завершается кладка 5-го этажа;
В 6-й блок-секции выполнено 70% кирпичной кладки 1-го этажа, 50% - кладки 6-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 70% кладки 10-го этажа;
во 2-й блок-секции выполнено 45% кладки 8-го этажа;
в 3-й блок-секции выполнено 70% кирпичной кладки парапета.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
Завершено оштукатуривание стен и устройство перегородок ПГП, выставлено
60% перегородок ГКЛ. Ошпатлевано 50% стен в жилых помещениях, 40% в местах общего пользования.
На 75% выполнено устройство стяжки пола в жилых помещениях, на 25% в местах общего пользования.
Уложено 50% керамической плитки в жилой части дома, 20% в МОП.
Установлено 70% входных дверей.
Уложено 90% слаботочных сетей, 60% электрических сетей.
Смонтировано 60% стояков канализации, 90% стояков водоснабжения.
На 50% выполнено устройство канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Дом 4
Оштукатурено 90% стен жилой части, 80% стен МОП. Ошпатлевано 60% стен в жилых помещениях, 30% в местах общего пользования, выставлено
50% перегородок ГКЛ.
На 90% выполнено устройство стяжки пола в жилых помещениях, на 60% в местах общего пользования.
Уложено 50% керамической плитки в жилой части дома, 30% в МОП.
Установлено 70% входных дверей.
Уложено 50% электрических сетей, завершен монтаж слаботочных сетей.
Смонтировано 60% стояков канализации и водоснабжения.
На 50% выполнено устройство канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Второй этап строительства дома №1
Завершено устройство кровли.
Завершено оштукатуривание стен, устройство стяжки пола и установка
перегородок ГКЛ.
Ошпатлевано 85% стен в жилых помещениях и 70% в местах общего пользования.
Уложено 90% керамической плитки в жилой части дома, 20% в МОП.
Установлено 50% входных дверей.
На 40% выполнено устройство канта натяжного потолка.
Завершен монтаж электрических и слаботочных сетей.
Завершена установка стояков водоснабжения и канализации.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1
Завершена разуклонка кровли, уложено 90% гидроизоляционного ковра.
Завершено оштукатуривание стен, завершается устройство стяжки пола.
Завершен монтаж перегородок ПГП, выставлено 40% перегородок ГКЛ.
Ошпатлевано 20% стен, уложено 60% керамической плитки в жилых помещениях.
Уложено 70% электросетей, завершен монтаж слаботочных сетей.
Установлено 80% стояков канализации, завершен монтаж стояков водоснабжения.
Ограждение балконов выполнено на 90%, остекление балконов – на 70%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

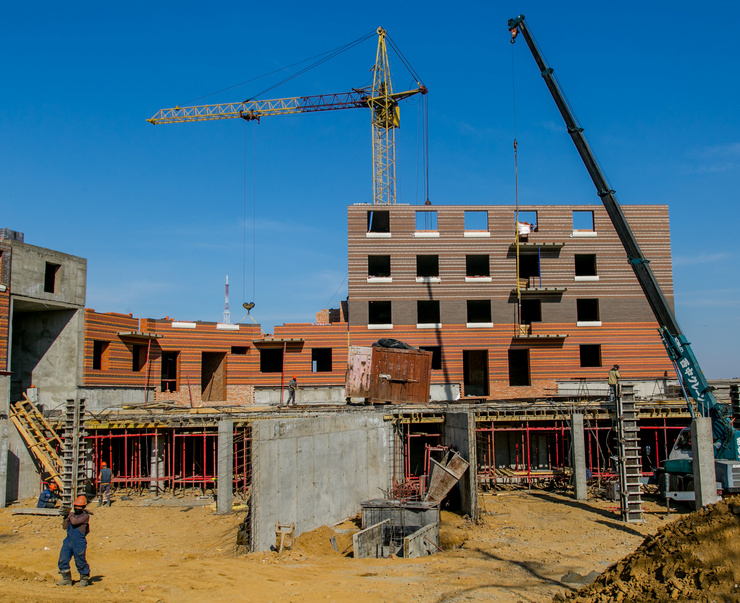

Дом №2
В 1-й блок-секции выполнено 85% кирпичной кладки 6-го этажа, начата кладка 7-го этажа;
во 2-й блок-секции выполнено 65% кирпичной кладки 7-го этажа;
в 3-й блок-секции выполнено 75% кирпичной кладки 6-го этажа;
в 4-й блок-секции начата кирпичная кладка 6-го этажа;
в 5-й блок-секции выполнено 75% кирпичной кладки 6-го этажа;
в 6-й блок-секции выполнено 30% кирпичной кладки 7-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

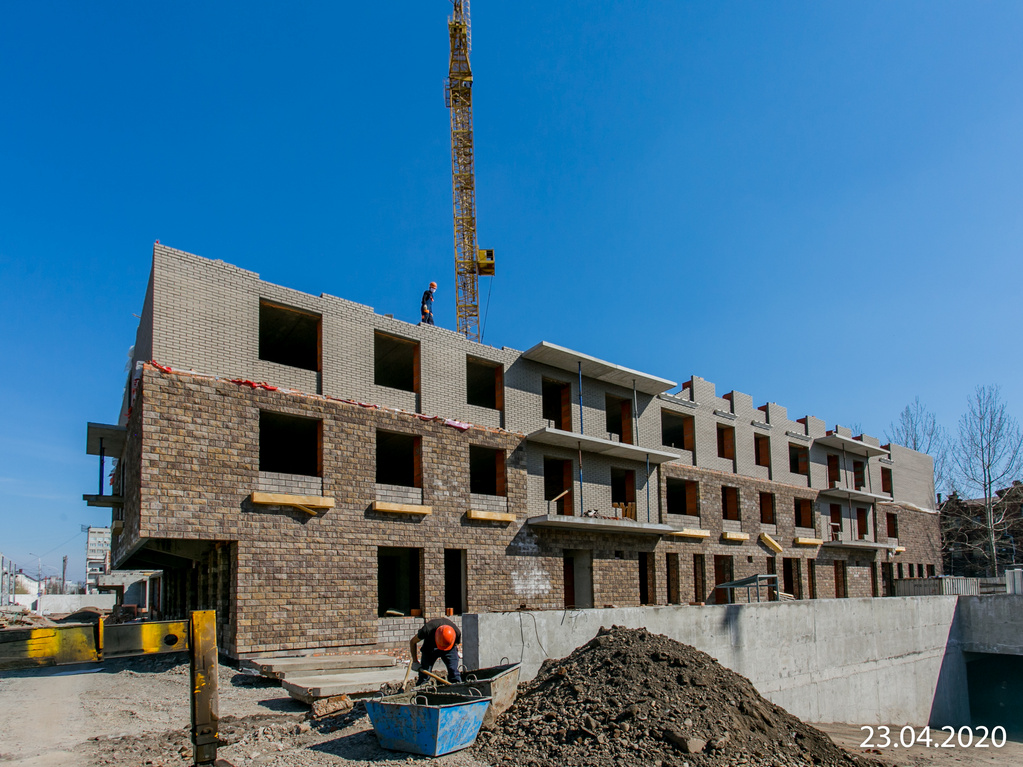

Дом №4
В 1-й блок-секции выполнено 85% кирпичной кладки 3-го этажа;
во 2-й блок-секции выполнено 40% кирпичной кладки 3-го этажа;
в 3-й блок-секции выполнено 50% кирпичной кладки 3-го этажа;
в 4-й блок-секции завершена кирпичная кладка 1-го этажа; выполнено 30% кладки 3-го этажа;
в 5-й блок-секции завершена кирпичная кладка 1-го и 2-го этажей;
В 6-й блок-секции завершена кирпичная кладка 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

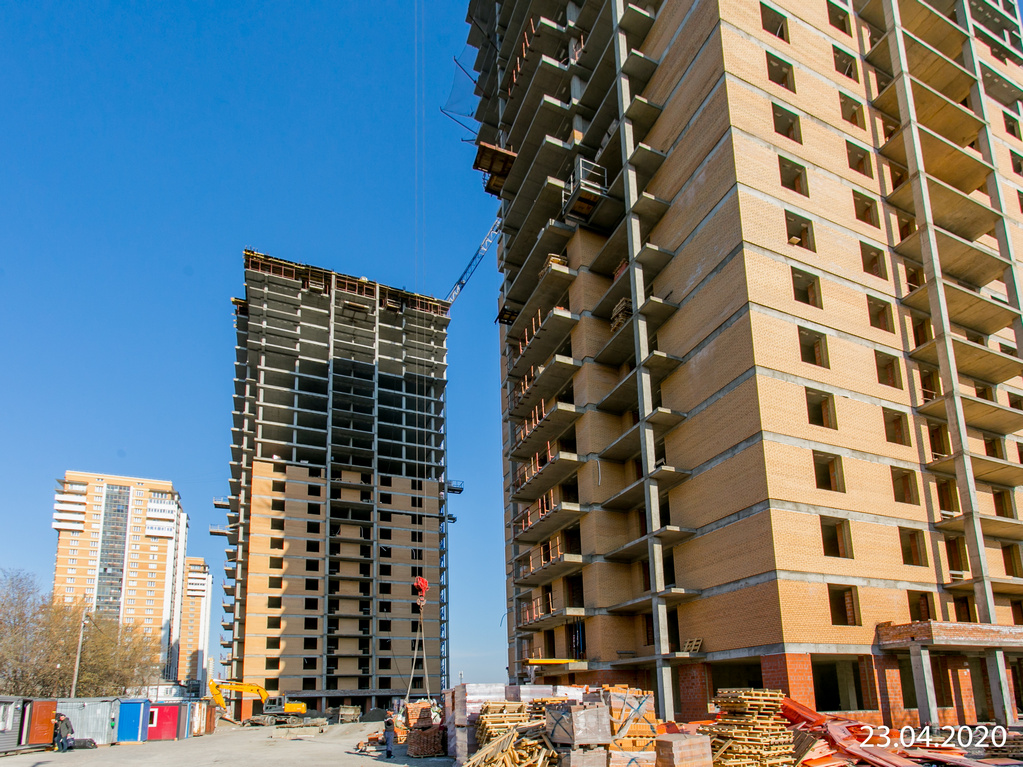

Взлетная, 7
В 1-ой блок-секции завершены монолитные работы.
Завершается кирпичная кладка 1-11-го этажей, выполнено 70% кладки 12-го этажа, 60% кладки 13-го этажа, 10% кладки 14-го этажа, 25% кладки 15-го этажа.
Во 2-й блок-секции завершен монолит стен и колонн 25 этажа;
Завершается кирпичная кладка 2-8-го этажей, выполнено 90% кладки 9–го этажа, 30% кладки 10-го этажа, 35% кладки 11-го этажа, 95% кладки 12-го этажа, 45% кладки 13-го этажа, 40% кладки 14-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

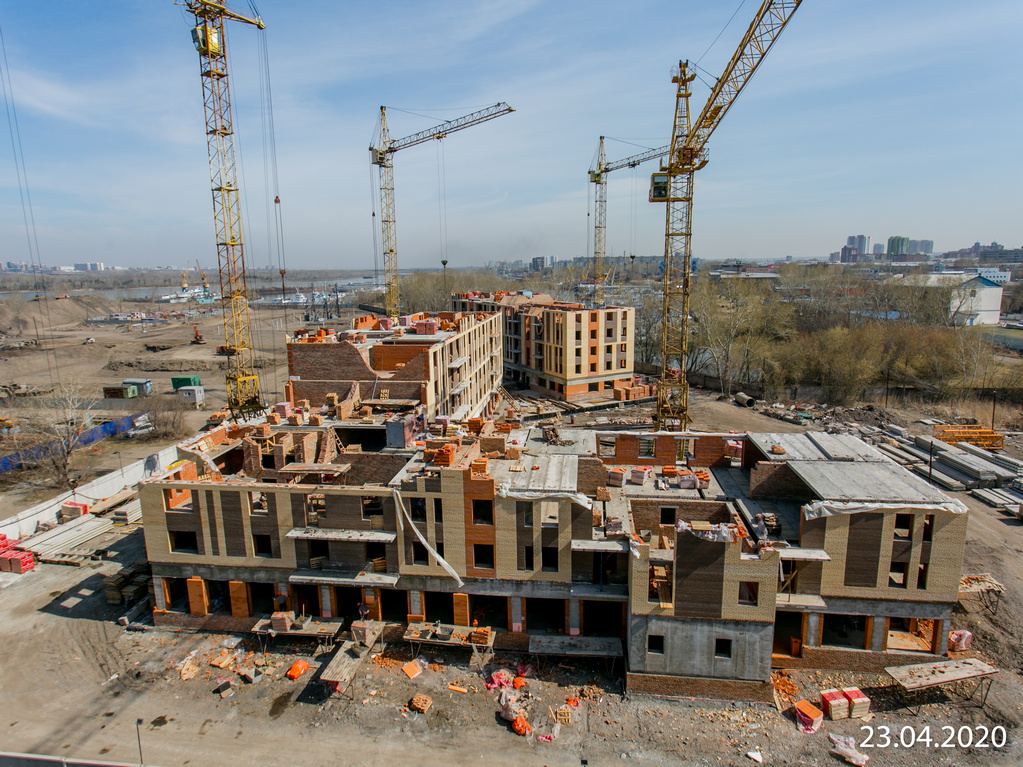

Бограда, 109
Дом №1
В пристроенном коммерческом помещении выполнено 40% кирпичной кладки 1 этажа.
В 7-этажной секции завершается кладка 7-го этажа.
В 18-этажной секции завершена кирпичная кладка 6-го этажа, выполнено 35% кладки 7-го этажа, 65% кладки 10-го этажа, начата кладка 11-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 2-й блок-секции выполнено 95% кирпичной 3-го этажа;
в 3-й блок-секции выполнено 30% кладки 4-го этажа;
в 4-й блок-секции выполнено 70% кирпичной кладки 1-го этажа;
в пристроенном коммерческом помещении выполнено 25% кирпичной кладки 1 этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Жилой квартал «Александровский»
Завершены монолитные работы.
В 9-й блок-секции выполнено 60% кирпичной кладки 1-го этажа, 85% кладки 2-го этажа.
В 11-й блок-секции выполнено 50% кирпичной кладки 1-го этажа, 25% кладки 2-го этажа.
В 12-й блок-секции выполнено 40% кирпичной кладки 1-го этажа, 25% кладки 2-го этажа.
В 14-й блок-секции выполнено 50% кладки 2-го этажа.
В 15-й блок-секции выполнено 35% кирпичной кладки 1-го этажа, 75% кладки 2-го этажа.
В 16-й блок-секции выполнено 40% кирпичной кладки 1-го этажа, завершена кладка 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
По состоянию на 6 мая 2020 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №17
Завершается оштукатуривание стен и устройство стяжки пола, 55% стен ошпатлевано, установлено 90% перегородок из ПГП, 70% перегородок из ГКЛ.
Уложено 50% керамической плитки в санузлах.
Установлено 70% входных дверей.
Уложено 80% слаботочных сетей в жилой части дома, 75% электросетей в квартирах, 40% в офисах.
На 35% выполнено устройство канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №18
В 1-й блок-секции выполнено 85% монолитного фундамента, 50% монолита стен и колонн подвального этажа, 45% монолитного перекрытия подвального этажа.
Во 2-й блок-секции завершен монолит стен и колонн подвального этажа.
В 3-й блок-секции выполнено 95% монолита стен и колонн 1-го этажа.
В 4-й блок-секции завершено монолитное перекрытие подвального этажа.
В 5-й блок-секции завершается монолит стен и колонн подвального этажа, готово 50% монолитного перекрытия подвального этажа, 90% монолита стен и колонн 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Дом №20
В 1-й блок-секции выполнено 65% кирпичной кладки 1-го этажа, 80% кладки 3-го этажа, завершена кладка 2-го этажа.
Во 2-й блок-секции выполнено 70% кирпичной кладки 1-го этажа, 90% кладки 3-го этажа, начата кладка 4-го этажа.
В 3-й блок-секции начата кладка 6-го этажа.
В 4-й блок-секции начата кладка 6-го этажа.
в 5-й блок-секции выполнено завершается кладка 5-го этажа;
В 6-й блок-секции выполнено 70% кирпичной кладки 1-го этажа, 50% - кладки 6-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 70% кладки 10-го этажа;
во 2-й блок-секции выполнено 45% кладки 8-го этажа;
в 3-й блок-секции выполнено 70% кирпичной кладки парапета.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
Завершено оштукатуривание стен и устройство перегородок ПГП, выставлено
60% перегородок ГКЛ. Ошпатлевано 50% стен в жилых помещениях, 40% в местах общего пользования.
На 75% выполнено устройство стяжки пола в жилых помещениях, на 25% в местах общего пользования.
Уложено 50% керамической плитки в жилой части дома, 20% в МОП.
Установлено 70% входных дверей.
Уложено 90% слаботочных сетей, 60% электрических сетей.
Смонтировано 60% стояков канализации, 90% стояков водоснабжения.
На 50% выполнено устройство канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Оштукатурено 90% стен жилой части, 80% стен МОП. Ошпатлевано 60% стен в жилых помещениях, 30% в местах общего пользования, выставлено
50% перегородок ГКЛ.
На 90% выполнено устройство стяжки пола в жилых помещениях, на 60% в местах общего пользования.
Уложено 50% керамической плитки в жилой части дома, 30% в МОП.
Установлено 70% входных дверей.
Уложено 50% электрических сетей, завершен монтаж слаботочных сетей.
Смонтировано 60% стояков канализации и водоснабжения.
На 50% выполнено устройство канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Второй этап строительства дома №1
Завершено устройство кровли.
Завершено оштукатуривание стен, устройство стяжки пола и установка
перегородок ГКЛ.
Ошпатлевано 85% стен в жилых помещениях и 70% в местах общего пользования.
Уложено 90% керамической плитки в жилой части дома, 20% в МОП.
Установлено 50% входных дверей.
На 40% выполнено устройство канта натяжного потолка.
Завершен монтаж электрических и слаботочных сетей.
Завершена установка стояков водоснабжения и канализации.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1
Завершена разуклонка кровли, уложено 90% гидроизоляционного ковра.
Завершено оштукатуривание стен, завершается устройство стяжки пола.
Завершен монтаж перегородок ПГП, выставлено 40% перегородок ГКЛ.
Ошпатлевано 20% стен, уложено 60% керамической плитки в жилых помещениях.
Уложено 70% электросетей, завершен монтаж слаботочных сетей.
Установлено 80% стояков канализации, завершен монтаж стояков водоснабжения.
Ограждение балконов выполнено на 90%, остекление балконов – на 70%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
В 1-й блок-секции выполнено 85% кирпичной кладки 6-го этажа, начата кладка 7-го этажа;
во 2-й блок-секции выполнено 65% кирпичной кладки 7-го этажа;
в 3-й блок-секции выполнено 75% кирпичной кладки 6-го этажа;
в 4-й блок-секции начата кирпичная кладка 6-го этажа;
в 5-й блок-секции выполнено 75% кирпичной кладки 6-го этажа;
в 6-й блок-секции выполнено 30% кирпичной кладки 7-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Дом №4
В 1-й блок-секции выполнено 85% кирпичной кладки 3-го этажа;
во 2-й блок-секции выполнено 40% кирпичной кладки 3-го этажа;
в 3-й блок-секции выполнено 50% кирпичной кладки 3-го этажа;
в 4-й блок-секции завершена кирпичная кладка 1-го этажа; выполнено 30% кладки 3-го этажа;
в 5-й блок-секции завершена кирпичная кладка 1-го и 2-го этажей;
В 6-й блок-секции завершена кирпичная кладка 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Взлетная, 7
В 1-ой блок-секции завершены монолитные работы.
Завершается кирпичная кладка 1-11-го этажей, выполнено 70% кладки 12-го этажа, 60% кладки 13-го этажа, 10% кладки 14-го этажа, 25% кладки 15-го этажа.
Во 2-й блок-секции завершен монолит стен и колонн 25 этажа;
Завершается кирпичная кладка 2-8-го этажей, выполнено 90% кладки 9–го этажа, 30% кладки 10-го этажа, 35% кладки 11-го этажа, 95% кладки 12-го этажа, 45% кладки 13-го этажа, 40% кладки 14-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
В пристроенном коммерческом помещении выполнено 40% кирпичной кладки 1 этажа.
В 7-этажной секции завершается кладка 7-го этажа.
В 18-этажной секции завершена кирпичная кладка 6-го этажа, выполнено 35% кладки 7-го этажа, 65% кладки 10-го этажа, начата кладка 11-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 2-й блок-секции выполнено 95% кирпичной 3-го этажа;
в 3-й блок-секции выполнено 30% кладки 4-го этажа;

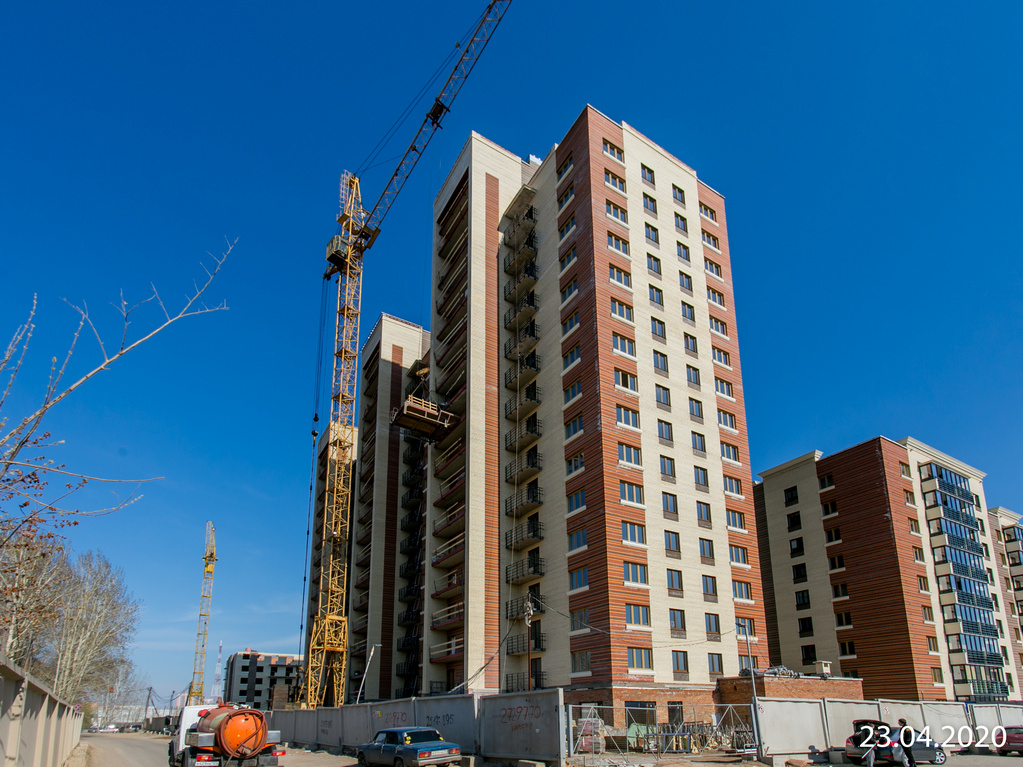

в 4-й блок-секции выполнено 70% кирпичной кладки 1-го этажа;
в пристроенном коммерческом помещении выполнено 25% кирпичной кладки 1 этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Жилой квартал «Александровский»

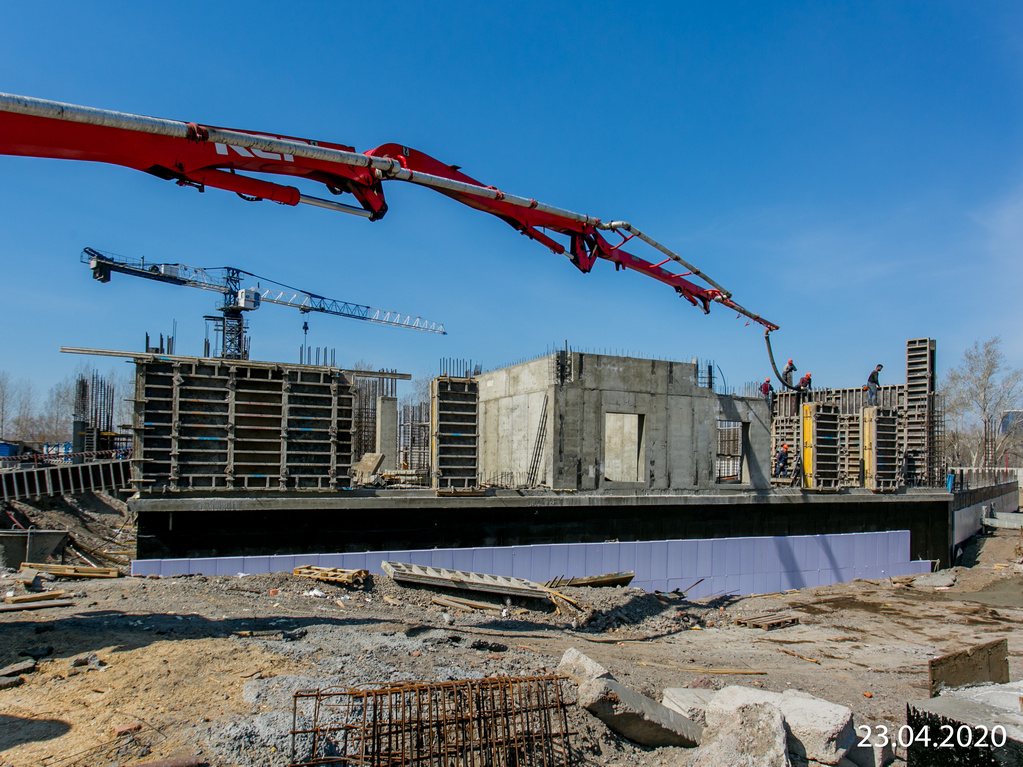

Завершены монолитные работы.

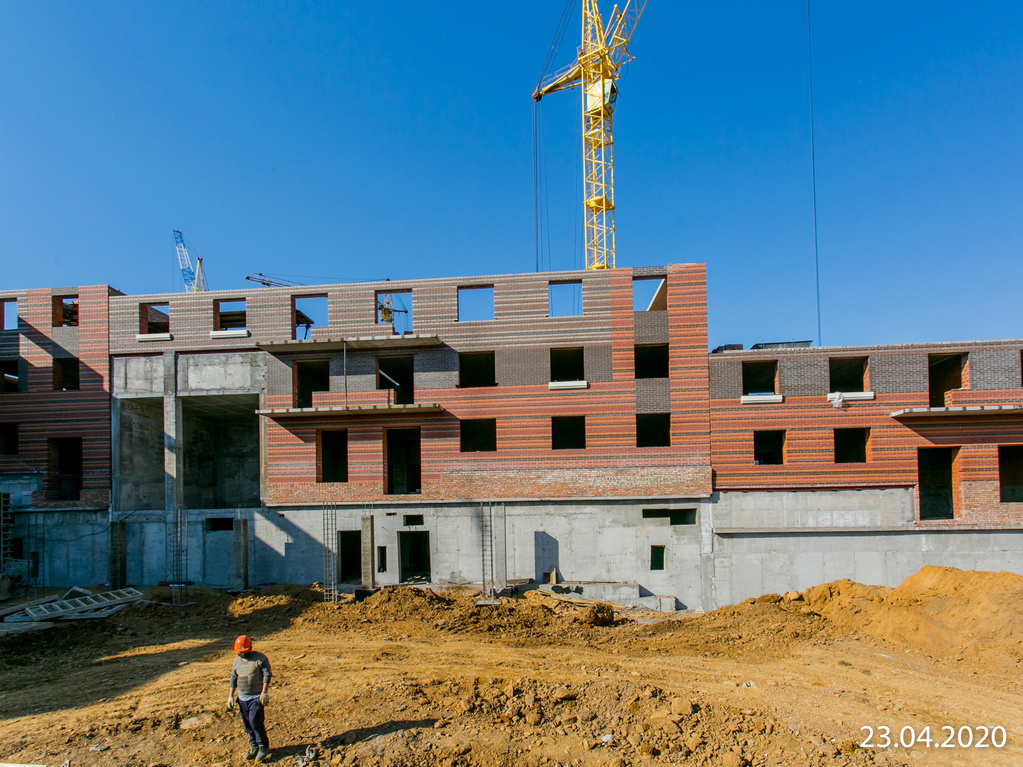

В 9-й блок-секции выполнено 60% кирпичной кладки 1-го этажа, 85% кладки 2-го этажа.
В 11-й блок-секции выполнено 50% кирпичной кладки 1-го этажа, 25% кладки 2-го этажа.
В 12-й блок-секции выполнено 40% кирпичной кладки 1-го этажа, 25% кладки 2-го этажа.
В 14-й блок-секции выполнено 50% кладки 2-го этажа.
В 15-й блок-секции выполнено 35% кирпичной кладки 1-го этажа, 75% кладки 2-го этажа.
В 16-й блок-секции выполнено 40% кирпичной кладки 1-го этажа, завершена кладка 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
