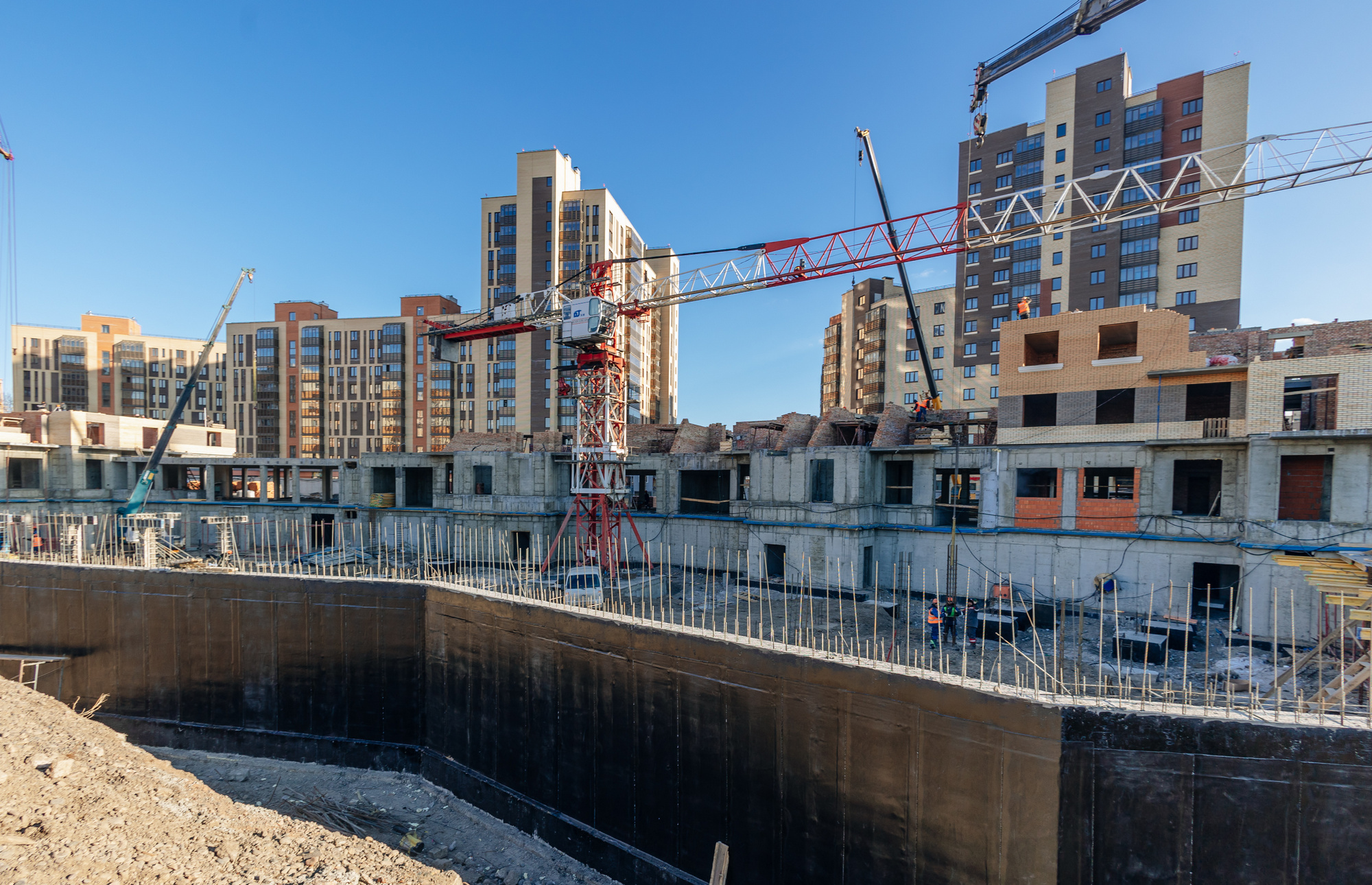

Ход работ в марте 2023 г.
По состоянию на 4 апреля 2023 г. на наших строительных площадках производятся следующие работы.
Сити-район Южный берег
Дом №21
В 1-й блок-секции выполнено 75% кирпичной кладки 5-го этажа;
во 2-й блок-секции выполнено 20% кладки 4-го этажа;
в 3-й блок-секции выполнено 60% кладки 2-го этажа;
в 4-й блок-секции выполнено 60% кладки 2-го этажа;
в 5-й блок-секции выполнено 30% кладки 3-го этажа;
в 6-й блок-секции выполнено 25% кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2024 г.
Дом №23
Завершается устройство кровли, готово 90% гидроизоляционного ковра.
Завершен монтаж окон, установлено 80% балконного ограждения, 55% балконного остекления.
Завершен монтаж системы отопления, запущено тепло.
Установлено 90% стояков канализации, смонтирована разводка водоснабжения.
Уложено 75% электросетей, 85% слаботочных сетей.
Оштукатурено 80% стен, залито 75% стяжки пола, установлено 90% перегородок ПГП, 55% перегородок ГКЛ.
Ошпатлевано 35% стен, уложено 10% керамической плитки в местах общего пользования. Установлено 20% входных дверей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Дом №24
Выполнено 85% свайного фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Сити-район Академгородок
Дом №6
Завершен монтаж трубопроводов канализации.
Завершена разводка электросетей.
Смонтировано 75% ограждения балконов, 75% остекления балконов.
Ошпатлевано 90% стен, уложено 85% керамической плитки в местах общего пользования.
Смонтировано 85% канта натяжного потолка, 10% полотна натяжного потолка.
Установлено 15% входных дверей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Дом №7
В 1-й блок секции выполнено 40% кирпичной кладки 7-го этажа;
во 2-й блок-секции выполнено 65% кладки 7-го этажа;
в 3-й блок-секции выполнено 45% кладки 8-го этажа;
в 4-й блок-секции выполнено 20% кладки 9-го этажа;
в 5-й блок-секции выполнено 65% кладки 6-го этажа;
в 6-й блок-секции выполнено 30% кладки 8-го этажа;
В 7-й блок-секции выполнено 55% кладки 5-го этажа;
В 8-й блок-секции выполнено 65% кладки 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Дом №8
В блок-секциях 1-3 завершена кирпичная кладка.
В 4-й блок-секции выполнено 10% кладки 13-го этажа;
в 5-й блок-секции выполнено 40% кладки парапетов кровли;
в 6-й блок-секции выполнено 40% кладки 9-го этажа;
в 7-й блок-секции выполнено 70% кладки 7-го этажа;
в 8-й блок-секции выполнено 90% кладки 9-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Сити-квартал на Кецховели
В 1-й блок-секции готово 20% стен и колонн монолита 1-го этажа;
во 2-й блок-секции готово 45% стен и колонн монолита 1-го этажа;
в 3-й блок-секции готово 15% стен и колонн монолита 1-го этажа;
в 4-й блок-секции готово 35% перекрытий монолита 1-го этажа;
в 5-й блок-секции готово 20% перекрытий монолита 1-го этажа;
в 6-й блок-секции готово 45% перекрытий монолита 1-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Белый квартал на Спандаряна
В 1-й блок-секции готово 10% 9-го этажа;
во 2-й блок-секции готово 10% 10-го этажа;
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г .
Белый квартал на Свободном
В 1-й блок-секции секции готово 70% 1-го этажа;
во 2-й блок-секции секции готово 20% подвального этажа;;
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.
По состоянию на 4 апреля 2023 г. на наших строительных площадках производятся следующие работы.
Сити-район Южный берег
Дом №21
В 1-й блок-секции выполнено 75% кирпичной кладки 5-го этажа;
во 2-й блок-секции выполнено 20% кладки 4-го этажа;
в 3-й блок-секции выполнено 60% кладки 2-го этажа;
в 4-й блок-секции выполнено 60% кладки 2-го этажа;
в 5-й блок-секции выполнено 30% кладки 3-го этажа;
в 6-й блок-секции выполнено 25% кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2024 г.
Дом №23
Завершается устройство кровли, готово 90% гидроизоляционного ковра.
Завершен монтаж окон, установлено 80% балконного ограждения, 55% балконного остекления.
Завершен монтаж системы отопления, запущено тепло.
Установлено 90% стояков канализации, смонтирована разводка водоснабжения.
Уложено 75% электросетей, 85% слаботочных сетей.
Оштукатурено 80% стен, залито 75% стяжки пола, установлено 90% перегородок ПГП, 55% перегородок ГКЛ.
Ошпатлевано 35% стен, уложено 10% керамической плитки в местах общего пользования. Установлено 20% входных дверей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Дом №24
Выполнено 85% свайного фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Сити-район Академгородок
Дом №6
Завершен монтаж трубопроводов канализации.
Завершена разводка электросетей.
Смонтировано 75% ограждения балконов, 75% остекления балконов.
Ошпатлевано 90% стен, уложено 85% керамической плитки в местах общего пользования.
Смонтировано 85% канта натяжного потолка, 10% полотна натяжного потолка.
Установлено 15% входных дверей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Дом №7
В 1-й блок секции выполнено 40% кирпичной кладки 7-го этажа;
во 2-й блок-секции выполнено 65% кладки 7-го этажа;
в 3-й блок-секции выполнено 45% кладки 8-го этажа;
в 4-й блок-секции выполнено 20% кладки 9-го этажа;
в 5-й блок-секции выполнено 65% кладки 6-го этажа;
в 6-й блок-секции выполнено 30% кладки 8-го этажа;
В 7-й блок-секции выполнено 55% кладки 5-го этажа;
В 8-й блок-секции выполнено 65% кладки 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Дом №8
В блок-секциях 1-3 завершена кирпичная кладка.
В 4-й блок-секции выполнено 10% кладки 13-го этажа;
в 5-й блок-секции выполнено 40% кладки парапетов кровли;
в 6-й блок-секции выполнено 40% кладки 9-го этажа;
в 7-й блок-секции выполнено 70% кладки 7-го этажа;
в 8-й блок-секции выполнено 90% кладки 9-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Сити-квартал на Кецховели
В 1-й блок-секции готово 20% стен и колонн монолита 1-го этажа;
во 2-й блок-секции готово 45% стен и колонн монолита 1-го этажа;
в 3-й блок-секции готово 15% стен и колонн монолита 1-го этажа;
в 4-й блок-секции готово 35% перекрытий монолита 1-го этажа;
в 5-й блок-секции готово 20% перекрытий монолита 1-го этажа;
в 6-й блок-секции готово 45% перекрытий монолита 1-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Белый квартал на Спандаряна
В 1-й блок-секции готово 10% 9-го этажа;
во 2-й блок-секции готово 10% 10-го этажа;
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г .
Белый квартал на Свободном
В 1-й блок-секции секции готово 70% 1-го этажа;
во 2-й блок-секции секции готово 20% подвального этажа;;
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.
