07 ноября 2024

Белый квартал на Спандаряна: ход работ в октябре 2024 г.


Дом 2

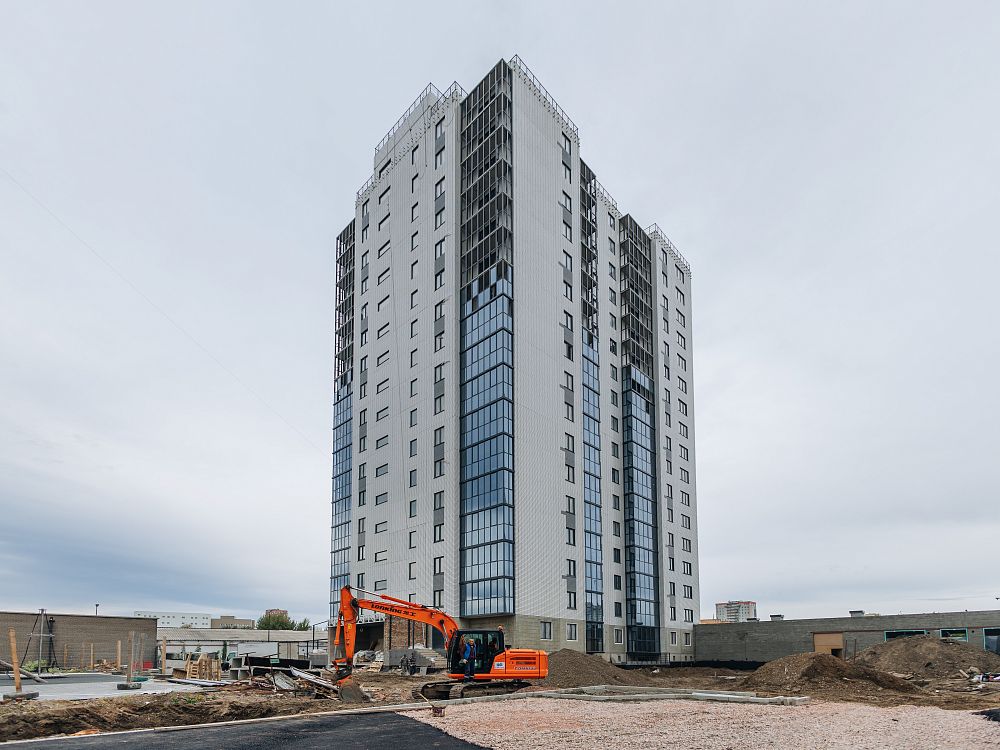

Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.

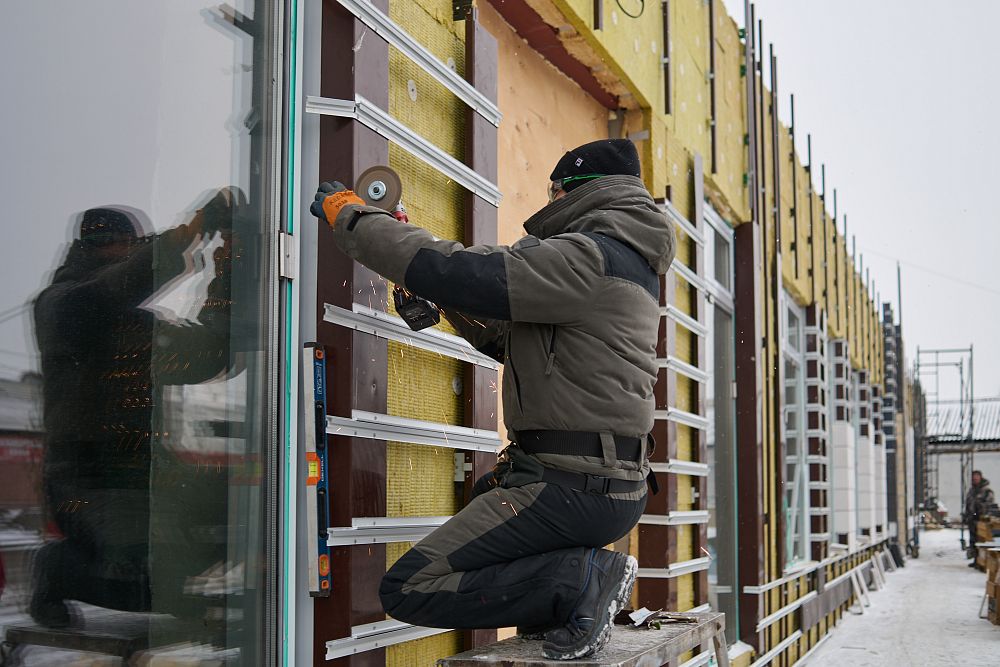

Устройство кровли
100%
Ограждение балконов
100%
Остекление балконов
100%
Монтаж системы отопления
95%
Разводка канализации
100%
Разводка водоснабжения
100%
Монтаж электросетей
100%
Монтаж слаботочных сетей
100%
Стяжка пола
96%
Монтаж вентиляционных коробов
100%
Монтаж перегородок ГКЛ
100%
Оштукатуривание стен
90%
Шпатлевка стен
78%

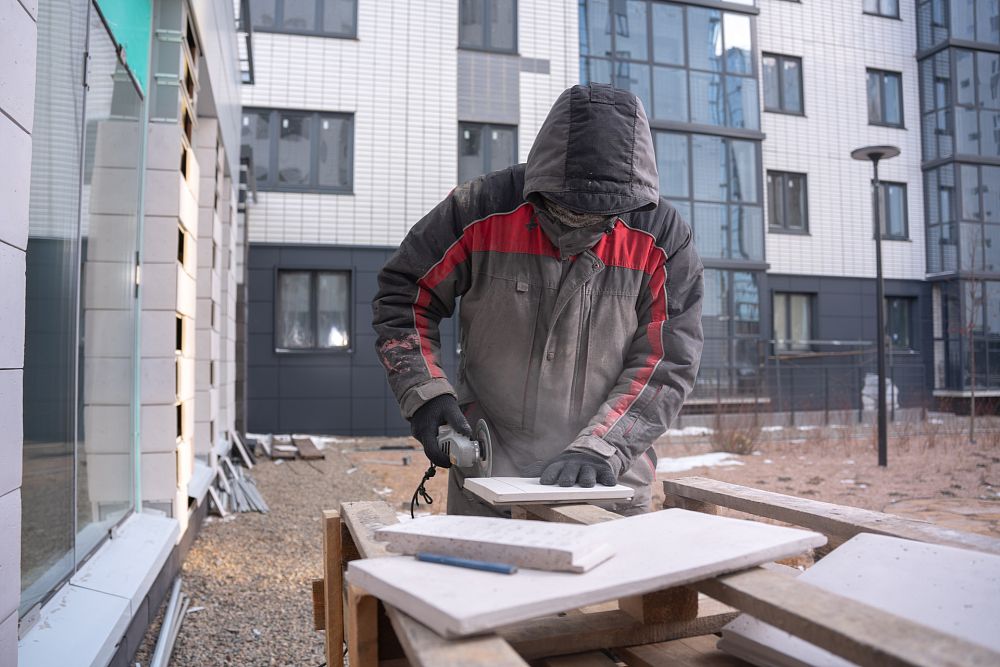

Укладка керамической плитки
69%
Монтаж канта натяжного потолка
90%
Установка входных дверей
74%
