04 июля 2024

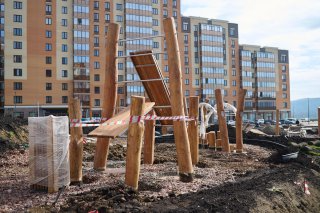

Сити-район Академгородок: ход работ в июне 2024 г.


Дом 5

Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.

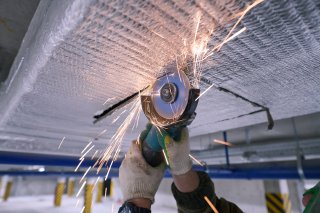

Устройство свайного фундамента
100%
Устройство монолитного фундамента
100%
Монолит подвального этажа
100%
Монолит первого этажа
100%
Кирпичная кладка
50%
Кирпичная кладка 1-й блок-секции
75%
Кирпичная кладка 2-й блок-секции
40%
Кирпичная кладка 3-й блок-секции
45%
Кирпичная кладка 4-й блок-секции
40%
Кирпичная кладка 5-й блок-секции
35%
Кирпичная кладка 6-й блок-секции
60%
Кирпичная кладка 7-й блок-секции
50%
Кирпичная кладка 8-й блок-секции
100%

Дом 7

Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.

Устройство свайного фундамента
100%
Устройство монолитного фундамента
100%
Монолит подвального этажа
100%
Монолит первого этажа
100%
Кирпичная кладка
100%
Устройство кровли
100%
Ограждение балконов
95%
Остекление балконов
85%
Установка окон
100%
Черновая отделка
100%
Разводка водоснабжения
100%
Разводка канализации
100%
Монтаж системы отопления
100%
Монтаж электросетей
95%
Монтаж слаботочных сетей
100%
Монтаж системы вентиляции
100%
Шпатлевка стен
60%
Монтаж входных дверей
80%
Укладка керамической плитки
65%
Монтаж канта натяжного потолка
60%
Монтаж полотна натяжного потолка
40%

Дом 8

Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.

Устройство свайного фундамента
100%
Устройство монолитного фундамента
100%
Монолит подвального этажа
100%
Монолит первого этажа
100%
Кирпичная кладка
100%
Устройство кровли
100%
Ограждение балконов
100%
Остекление балконов
95%
Установка окон
100%
Монтаж системы вентиляции
100%
Разводка водоснабжения
100%
Разводка канализации
100%
Разводка системы отопления
100%
Монтаж электросетей
100%
Монтаж слаботочных сетей
90%
Черновая отделка
100%
Шпатлевка стен
95%
Укладка керамической плитки
70%
Установка входных дверей
100%
Монтаж канта натяжного потолка
100%
Монтаж полотна натяжного потолка
95%
